Parametr |
Wartość |
| Inwestor | Gmina Bardo (JST) |
| Formuła realizacji | Zaprojektuj i Wybuduj (ZIW) |
| Lokalizacja | Bardo, dz. nr 1/10, 1/9, 5 ob. Bardo |
| Typ obiektu | Budynek użyteczności publicznej Bardo CAMP |
| Wartość kontraktu | ~ 11,0 mln PLN |
| Powierzchnia zabudowy | 1.429,15 m² |
| Powierzchnia użytkowa | 901,57 m² |
| Kubatura brutto | 7.619,04 m³ |
| Czas realizacji | 26 miesięcy |
| Terminowość | Zgodnie z umową |
| Liczba kondygnacji | 1 nadziemna |
| Wysokość budynku | 8,00 m |

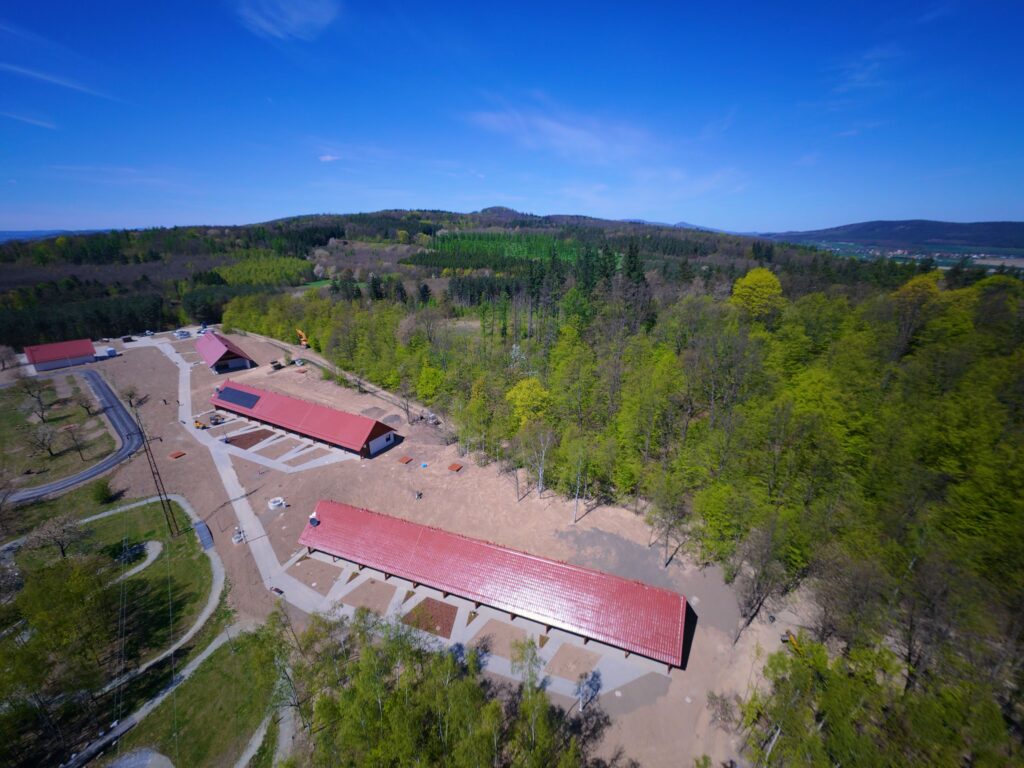

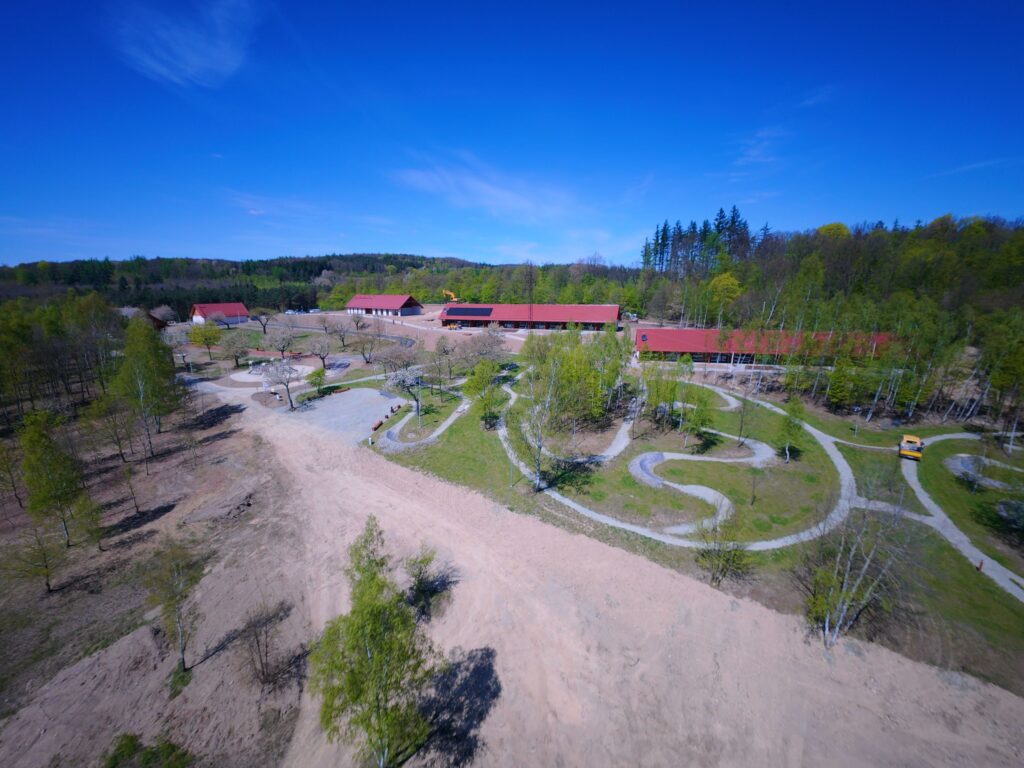

Budowa Centrum Turystyki Rowerowej Bardo CAMP – nowoczesnego budynku użyteczności publicznej zlokalizowanego w malowniczym otoczeniu lasów i wzgórz w Bardzie, z bezpośrednim dostępem do tras rowerowych. Inwestycja realizowana w formule „zaprojektuj i wybuduj” (ZIW) na zlecenie Gminy Bardo, o wartości kontraktu ponad 11 mln PLN.

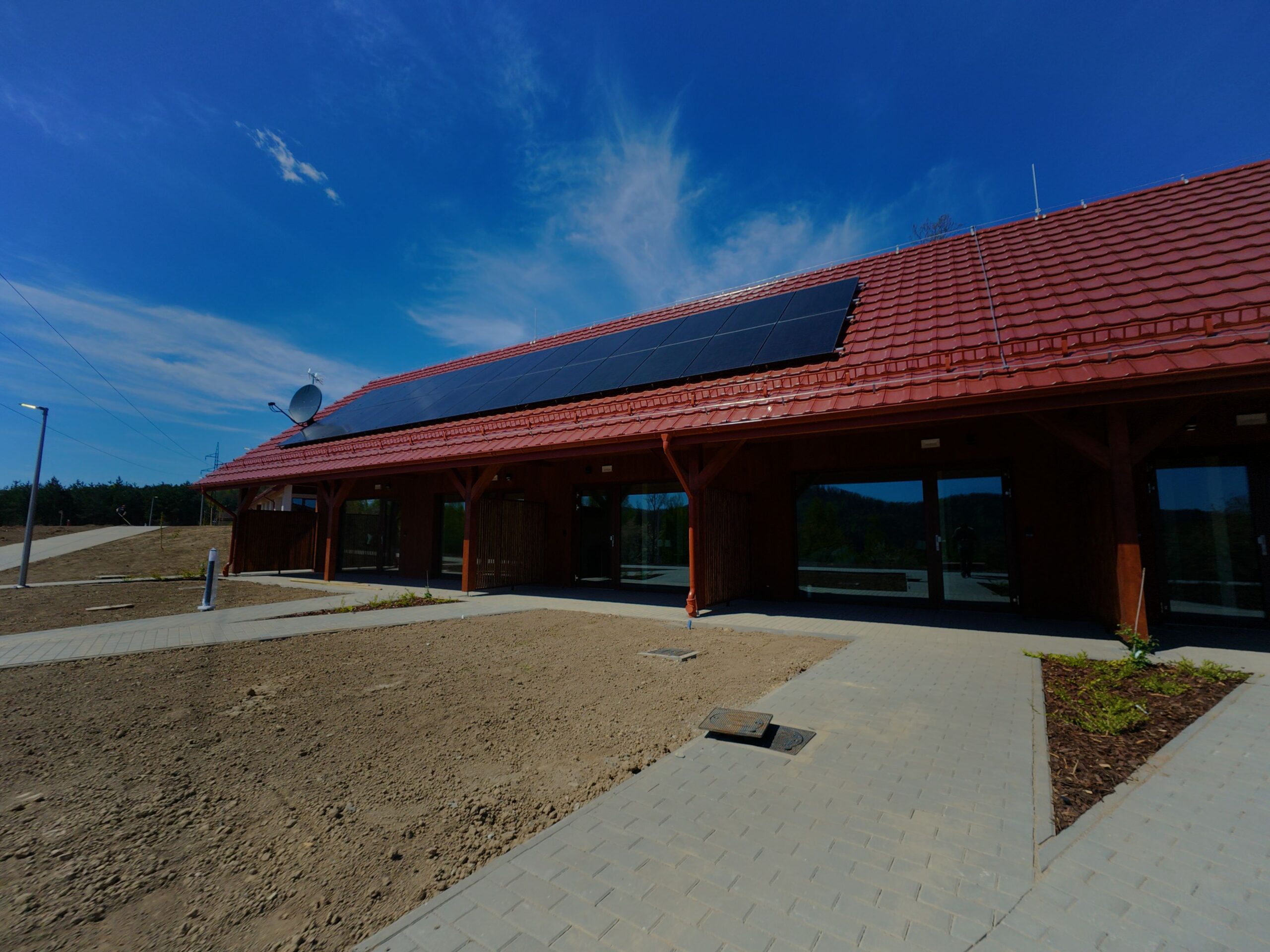

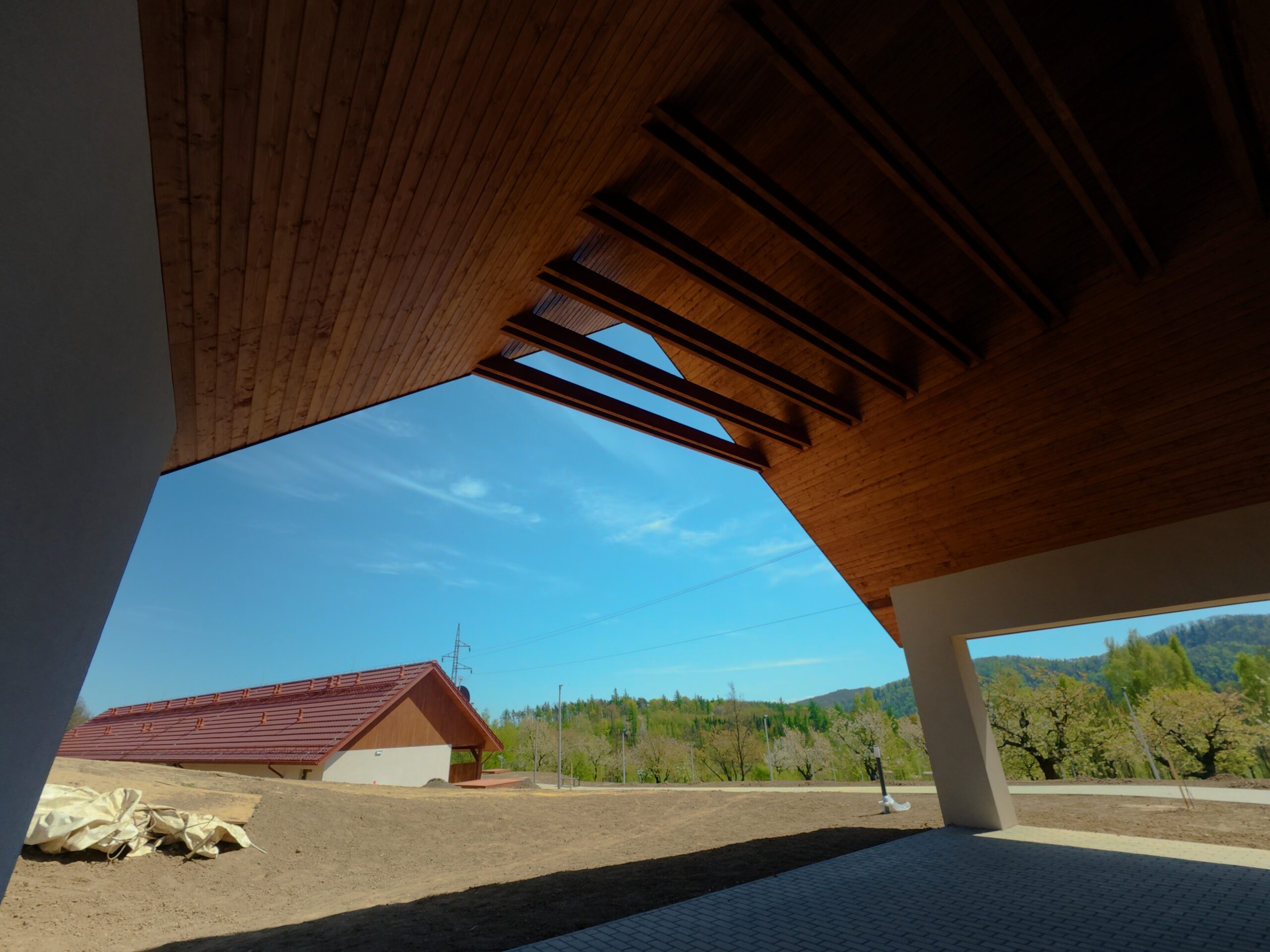

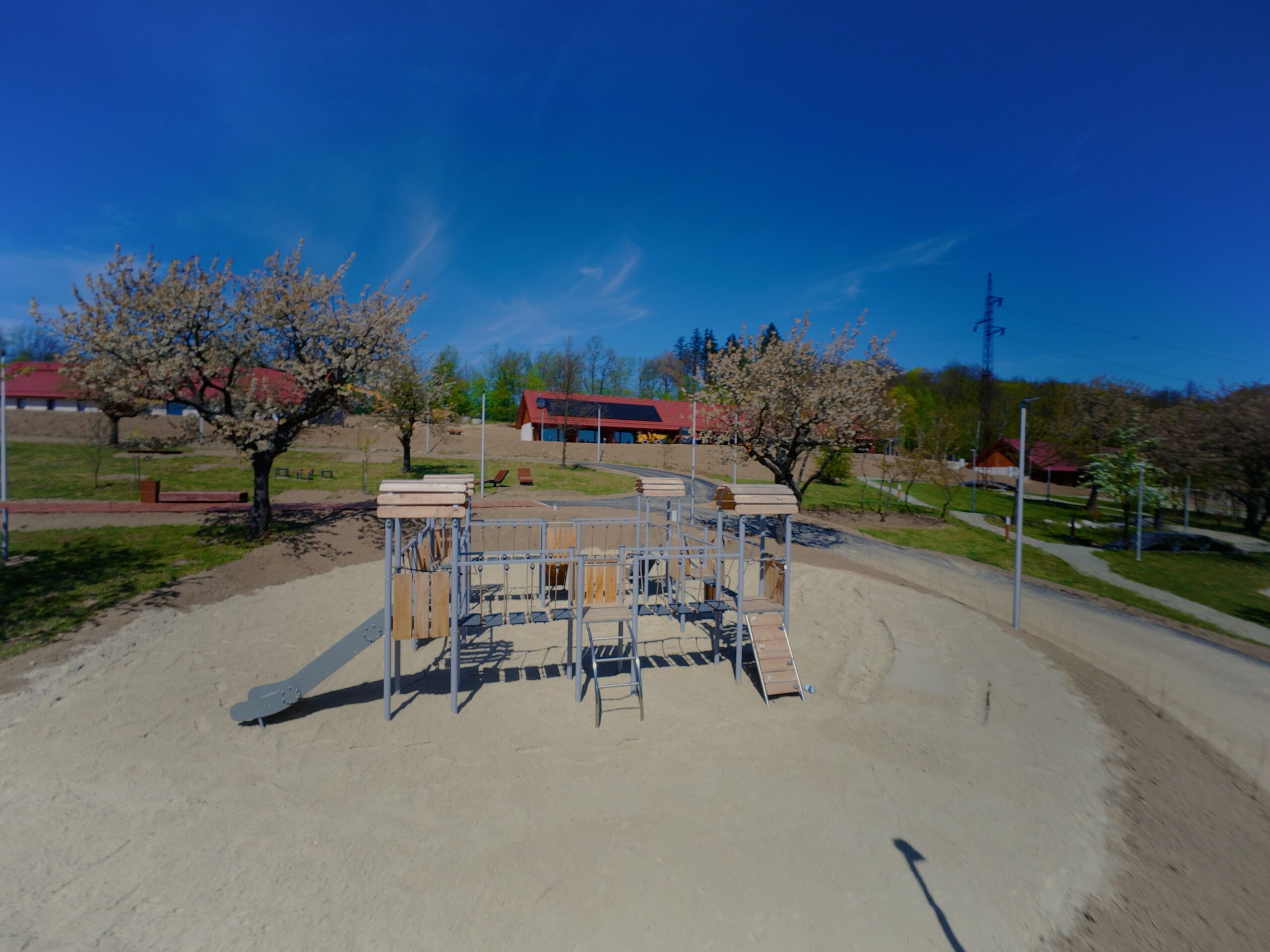

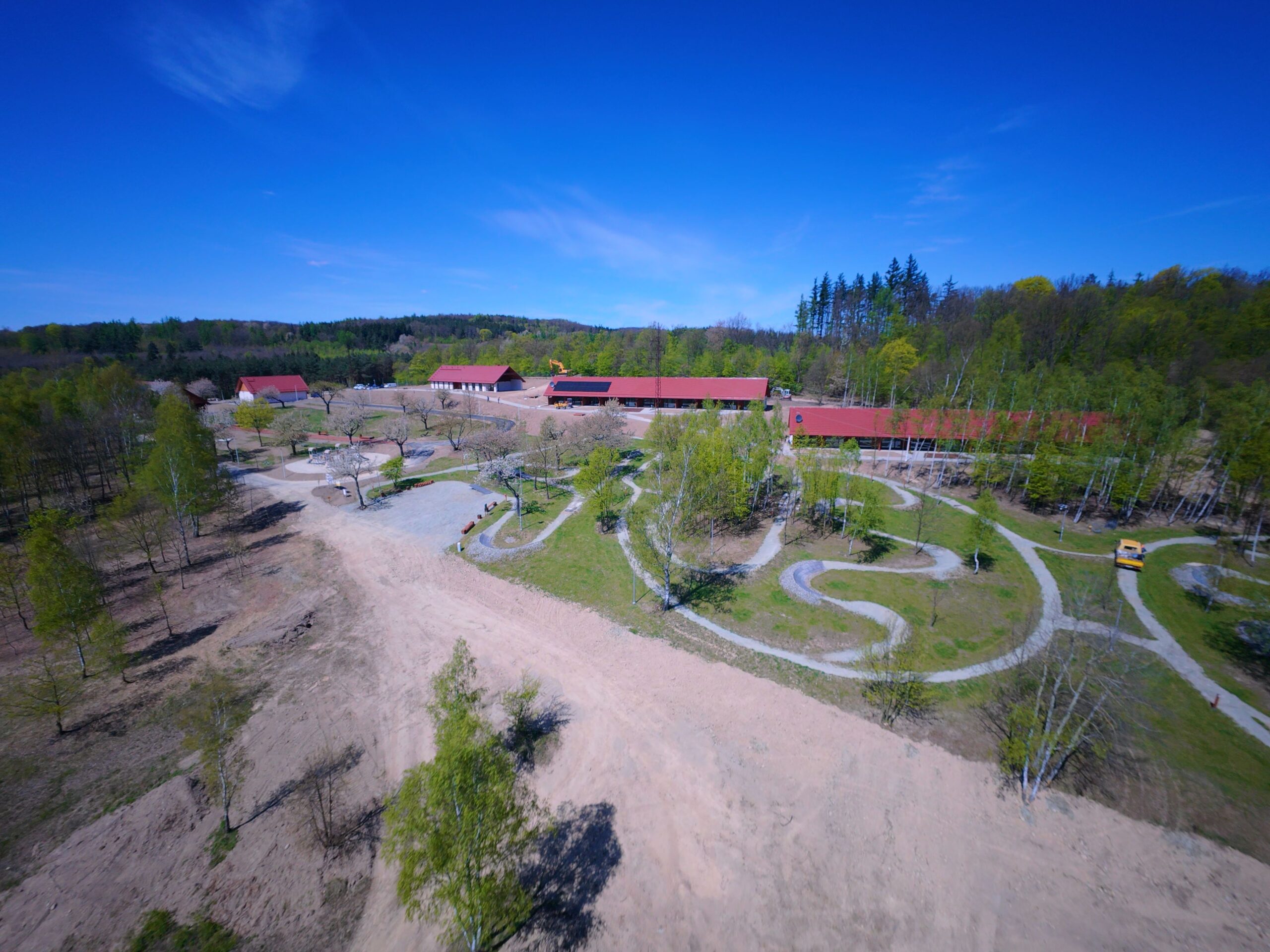

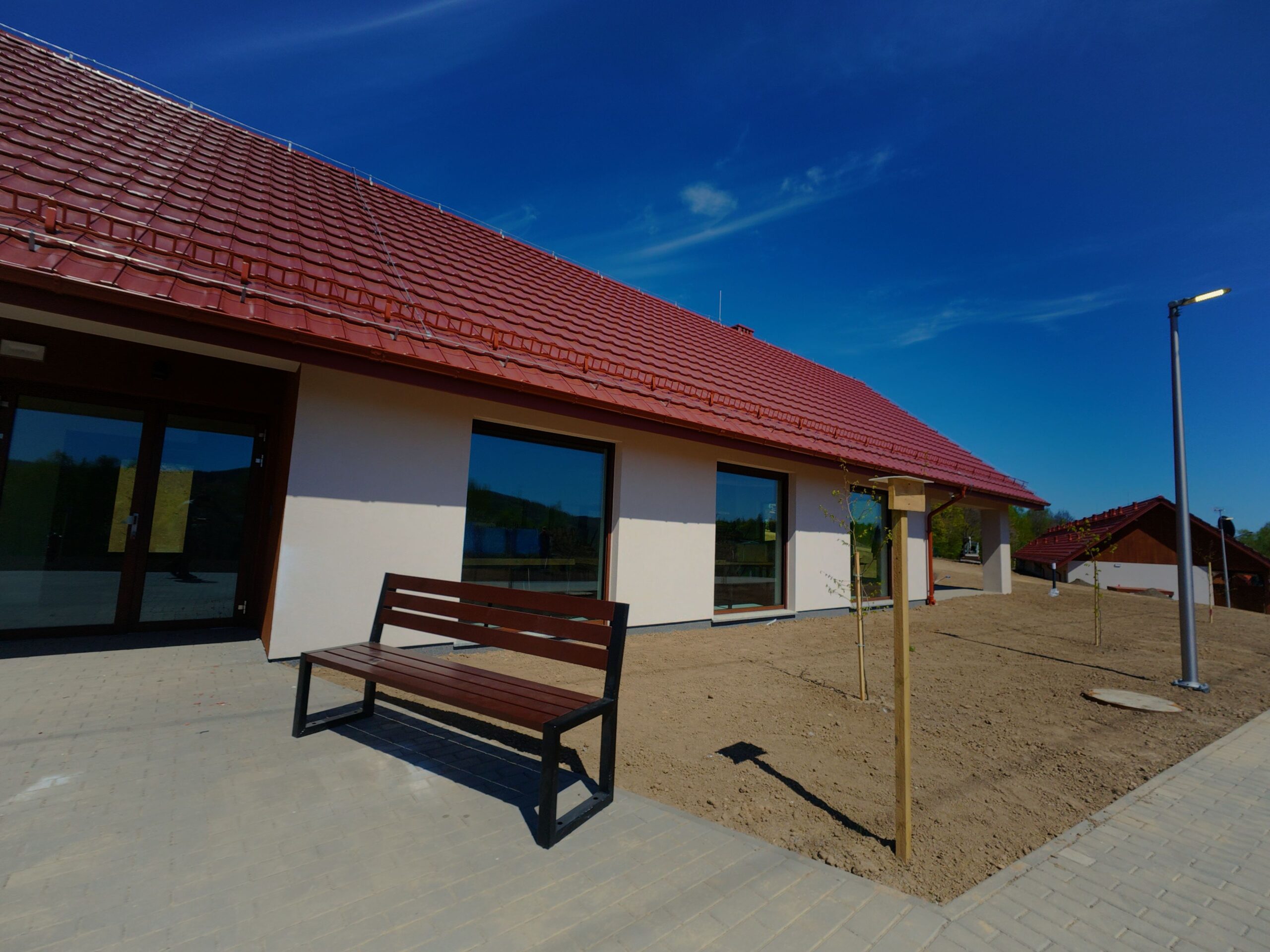

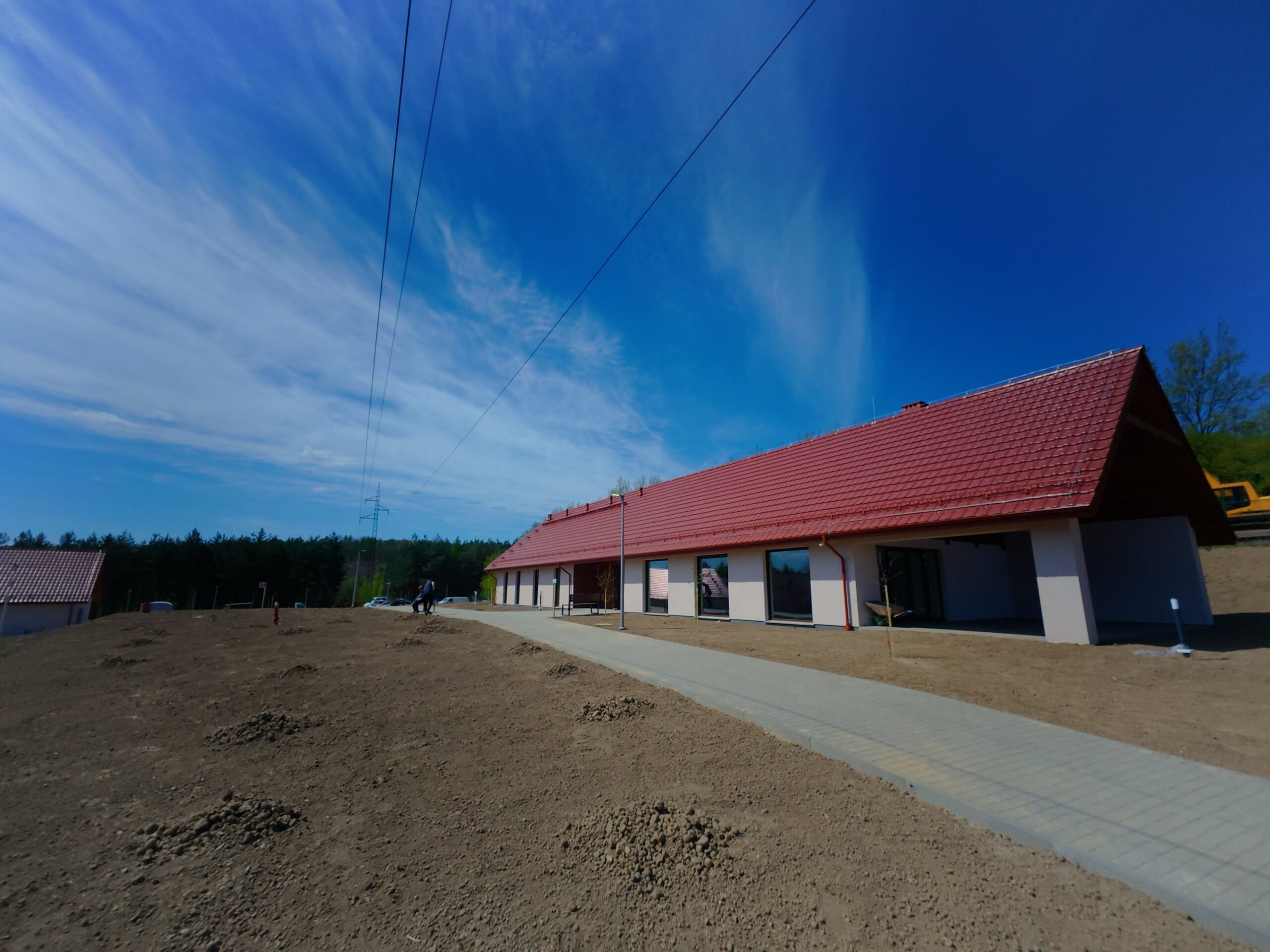

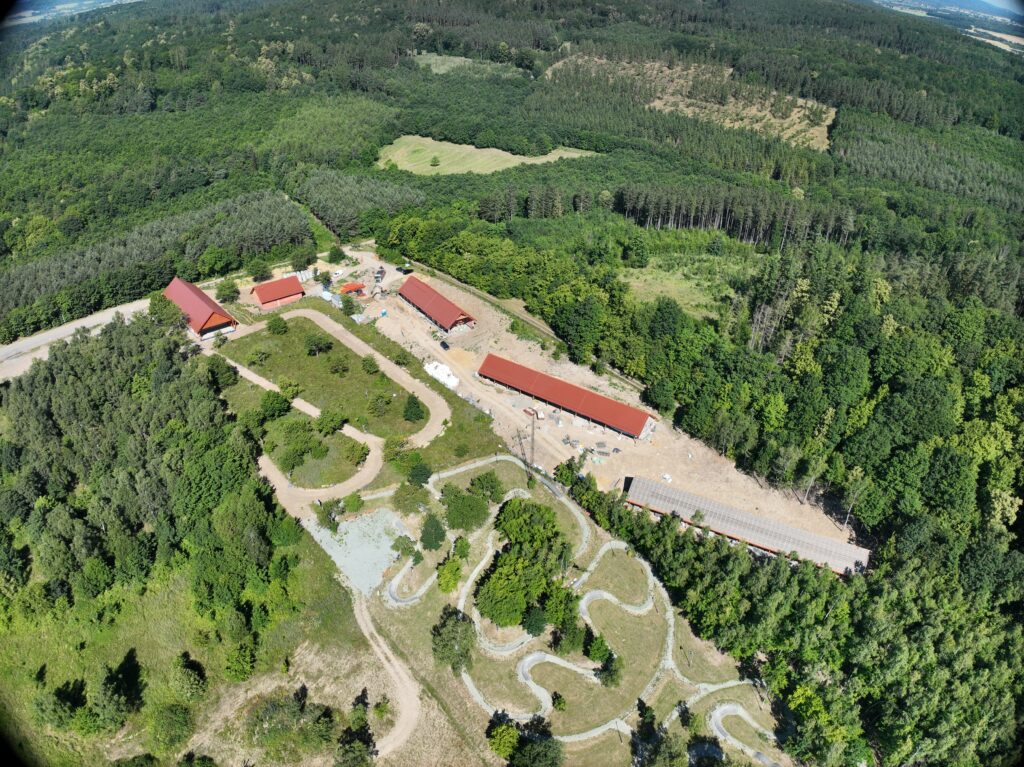

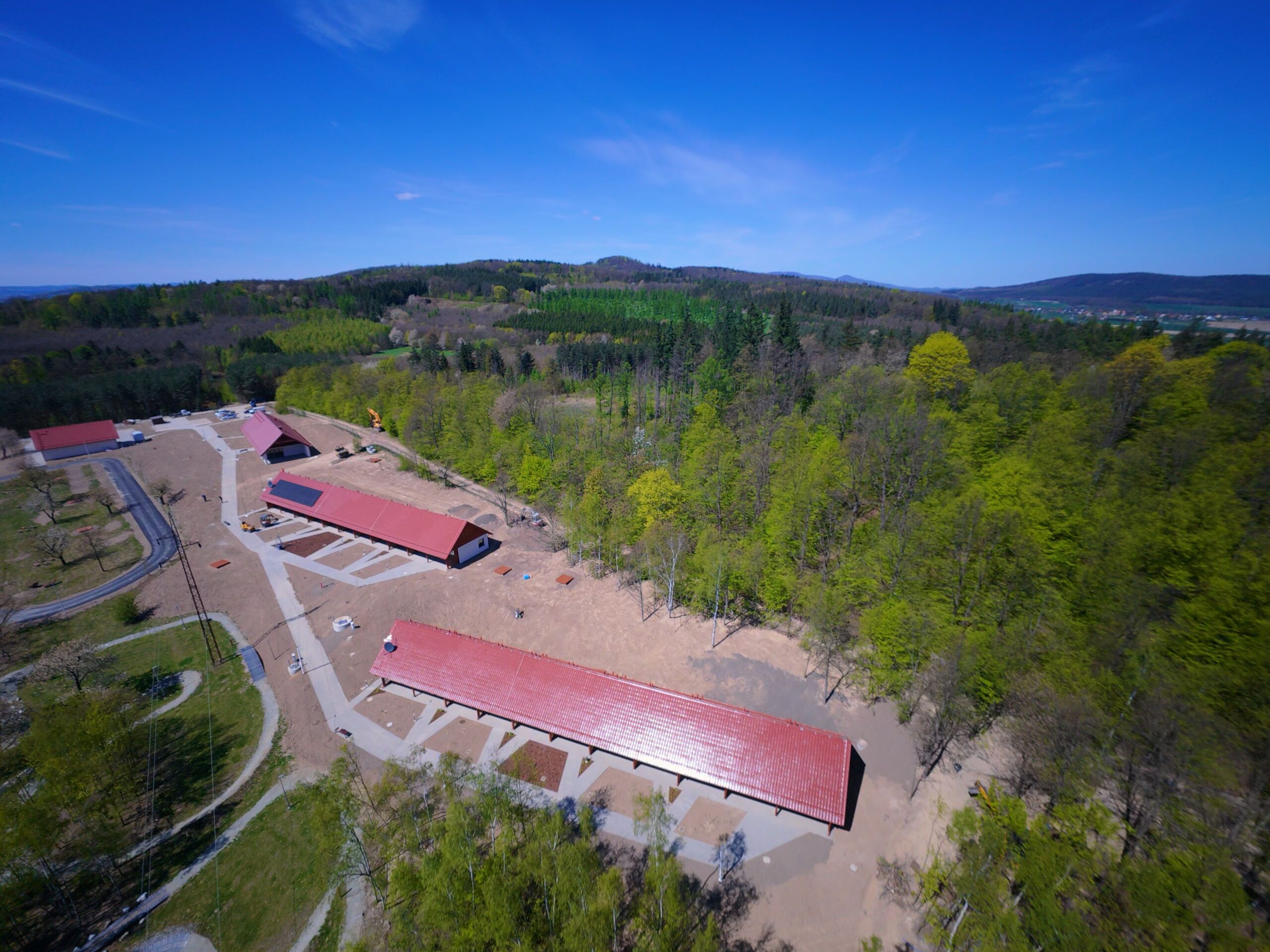

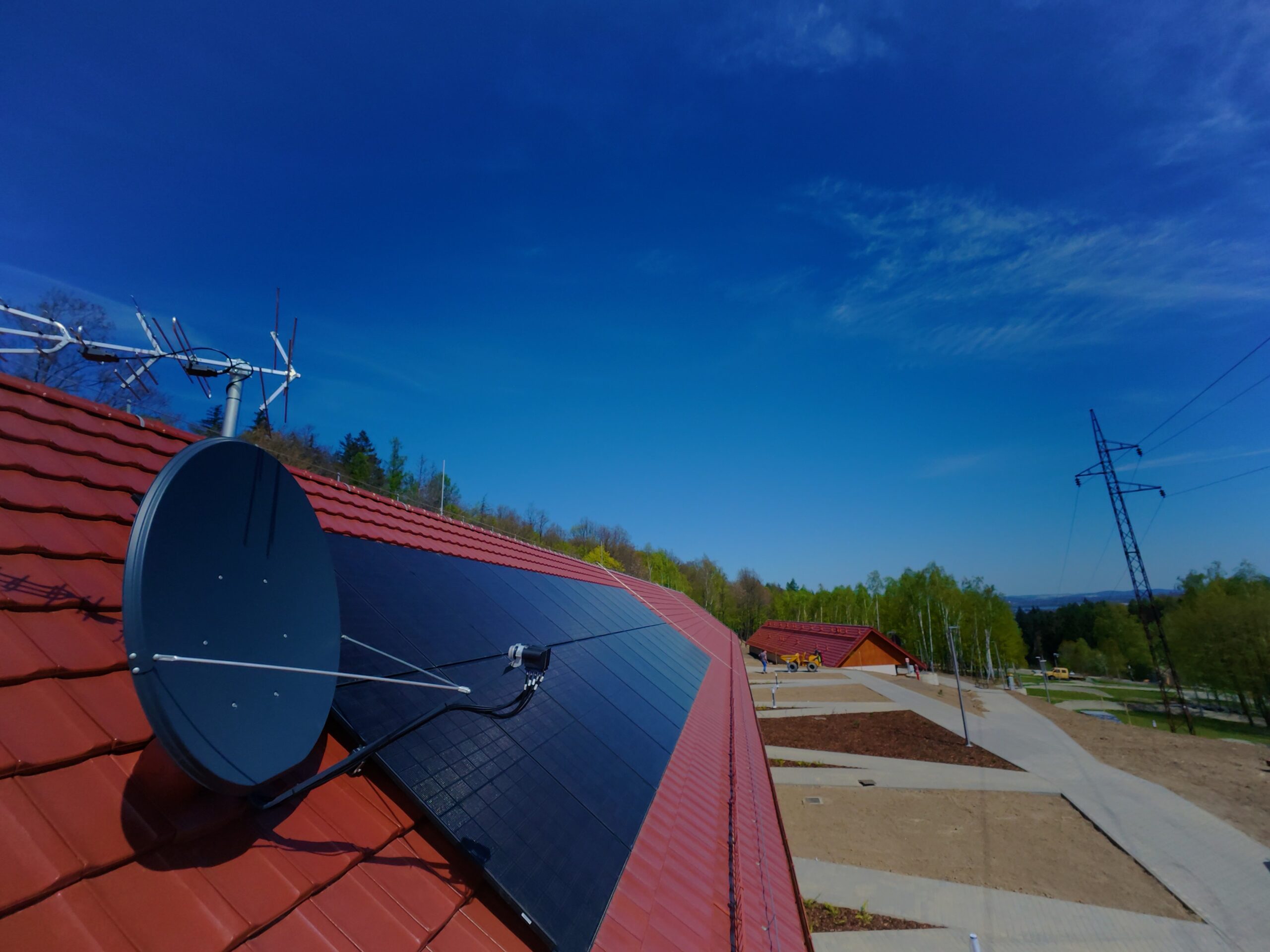

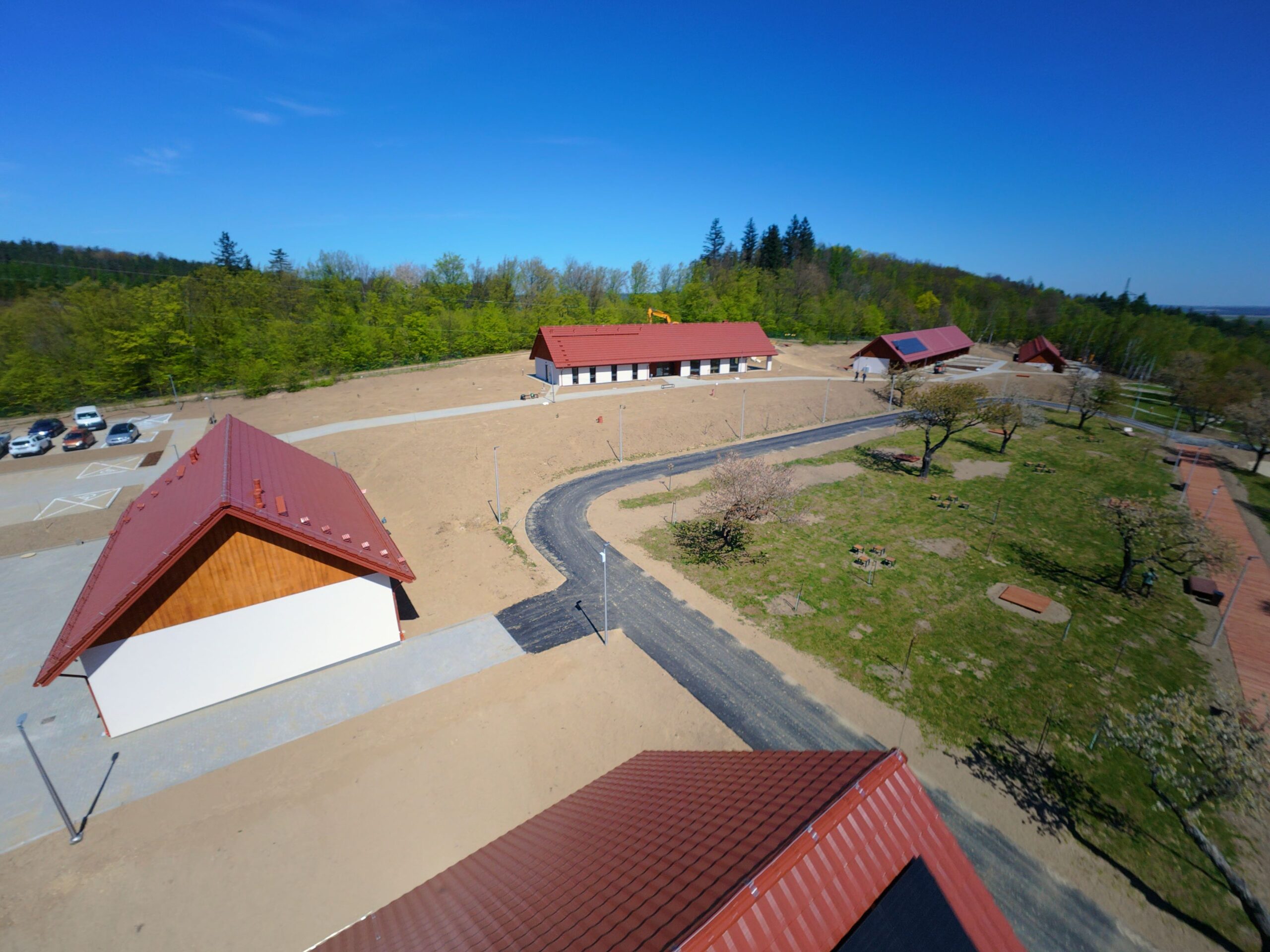

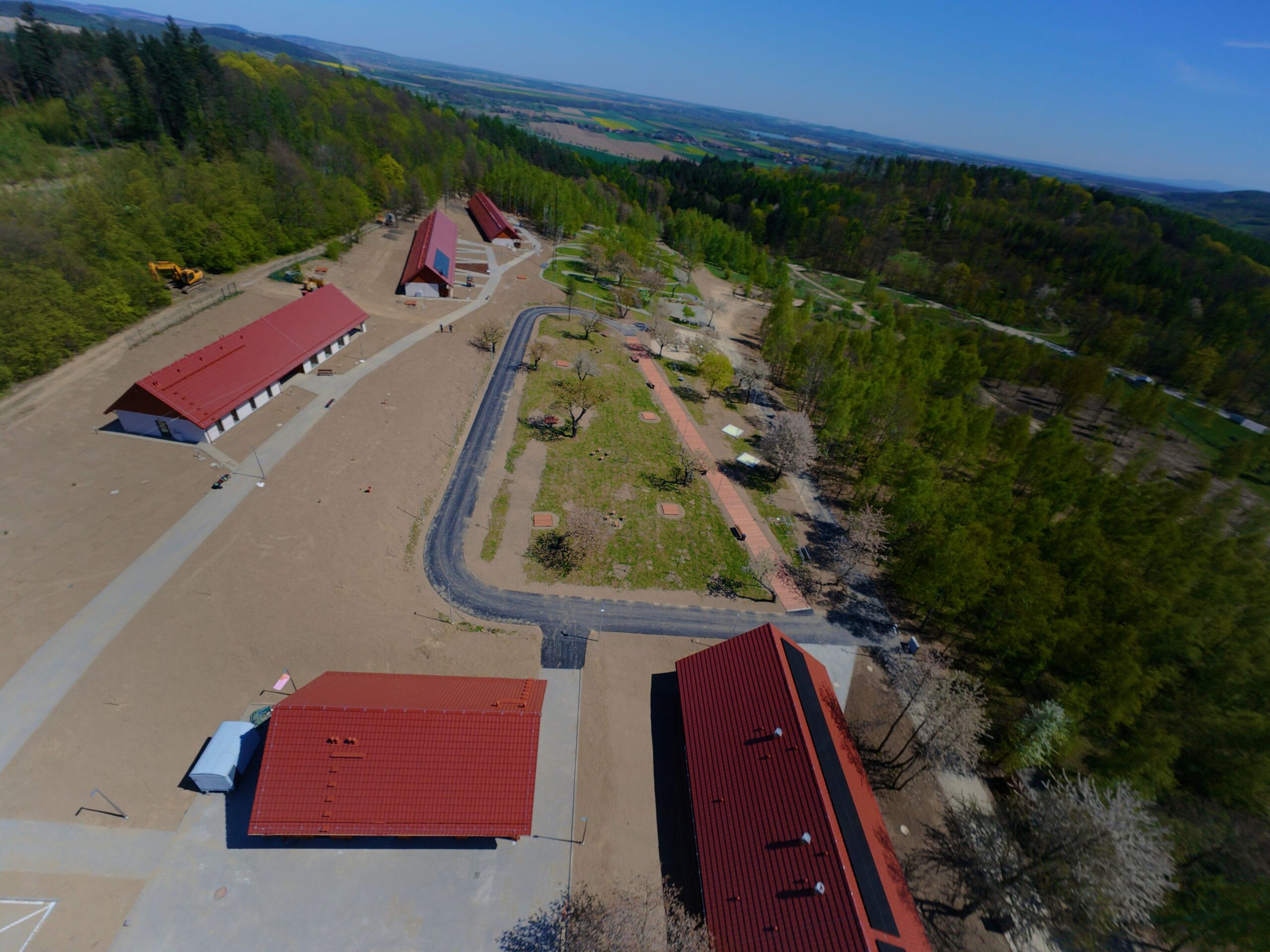

Przedsięwzięcie obejmuje realizację kompleksu obiektów wraz z pełnym zagospodarowaniem terenu inwestycji – powstał budynek gospodarczo-garażowy, trzy budynki noclegowe oraz parking. Łączna powierzchnia zabudowy wynosi 1 429,15 m², powierzchnia użytkowa 901,57 m², a kubatura brutto sięga 7 619,04 m³. Obiekty zaprojektowano jako jednokondygnacyjne, o wysokości 8,00 m, co pozwoliło harmonijnie wpisać kompleks w naturalne ukształtowanie terenu.
Całość została zaprojektowana w sposób spójny z otaczającym krajobrazem, z poszanowaniem środowiska naturalnego i rekreacyjnego charakteru lokalizacji. Bardo CAMP ma stanowić bazę wypadową dla turystów rowerowych odwiedzających region, łącząc funkcję noclegową, zaplecze techniczne i infrastrukturę towarzyszącą w jednym, przemyślanym założeniu urbanistycznym.
Inwestycja realizowana jest w okresie 02/2024 – 04/2026, w łącznym czasie 26 miesięcy, zgodnie z umownym harmonogramem.
Gmina Bardo od lat dostrzegała ogromny potencjał turystyczny regionu – malownicze otoczenie lasów i wzgórz oraz rozwinięta sieć tras rowerowych przyciągają coraz większą liczbę odwiedzających. Brakowało jednak dedykowanej infrastruktury, która pozwoliłaby w pełni wykorzystać ten potencjał i zapewnić turystom profesjonalne zaplecze noclegowe oraz techniczne.
Realizacja Centrum Turystyki Rowerowej wymagała pozyskania zewnętrznego finansowania, a po jego uzyskaniu – sprawnego przejścia przez wszystkie etapy procesu inwestycyjnego w rygorystycznych terminach narzuconych przez program dofinansowania. Kluczowe wyzwania, przed jakimi stanęła Gmina, to:
Gmina potrzebowała partnera, który weźmie na siebie pełną odpowiedzialność – od projektu po oddanie obiektu do użytkowania – i zagwarantuje terminową realizację bez ryzyka utraty dofinansowania.
Realizację przeprowadziliśmy w formule „zaprojektuj i wybuduj”, przejmując pełną odpowiedzialność za kompleksowe przygotowanie inwestycji – od dokumentacji projektowej, przez uzyskanie pozwolenia na budowę, aż po wykonawstwo i oddanie obiektu do użytkowania.
Kluczowe korzyści dla Inwestora:
Prace budowlane wraz z uzyskaniem pozwolenia na użytkowanie zrealizowaliśmy w 20 miesięcy. Całość inwestycji wraz z projektowaniem: 26 miesięcy.
To żaden problem – aktualnie pracujemy w modelu Partnerstwa Projektowo-Wykonawczego (PPW). W tej formule inwestor nie musi posiadać jakiejkolwiek dokumentacji – wszystkimi etapami (od analizy wykonalności, przez koncepcję, projekt i wykonanie prac) zajmujemy się my. Na każdy etapie procesu, inwestor posiada pełną kontrolę budżetu, realny wpływ na projekt oraz standard wykonania oraz przewidywalność realizacji. To idealna alternatywa dla tradycyjnego modelu wykonawstwa oraz modelu “zaprojektuj i wybuduj”.
W obu modelach jeden partner odpowiada za projekt i budowę – ale rola Inwestora jest zupełnie inna:
W skrócie: „zaprojektuj i wybuduj” daje przewidywalną cenę, ale ogranicza wpływ Inwestora. PPW łączy jedną odpowiedzialność i tempo z realną kontrolą nad budżetem, standardem i rozwiązaniami.
Dokumentacja projektowa w Bardzie była realizowana w ścisłej współpracy z Inwestorem. Za każdym razem proponujemy kilka rozwiązań alternatywnych (tam, gdzie jest to możliwe), które szczegółowo omawiamy i wybieramy najbardziej optymalne – nie tylko w zakresie budowy ale również w kontekście późniejszej eksploatacji.
Zadanie zostało wykonane przy pomocy sprawdzonych ekip podwykonawczych, współpracujących z ECA | Generalny Wykonawca od wielu lat. Sprawdzone ekipy podwykonawcze oraz ich właściwa koordynacja, to klucz do sprawnej realizacji i bardzo wysokiej jakości realizowanych prac.
Dokumentacja projektowa realizowana była w ścisłej współpracy z Inwestorem oraz aktualnym użytkownikiem w związku z czym nie było konieczności wprowadzania zmian w trakcie realizacji.
Formuła zaprojektuj i wybuduj (ZIW) może ograniczać wpływ inwestora na projekt po podpisaniu umowy. W związku z faktem, iż budżet jest sztywny, to wykonawca podejmuje kluczowe decyzje projektowe. W tym modelu może dochodzić do konfliktu interesów, gdzie wykonawca dąży do minimalizacji kosztów, a inwestor oczekuje maksymalnej powierzchni oraz jakości. Często prowadzi to do sporów i dodatkowych roszczeń. Po wielu realizacjach w modelu zaprojektuj i wybuduj opracowaliśmy bezpieczniejszą alternatywę – Partner Projektowo-Wykonawczy (PPW). W tej formule inwestor ma wpływ zarówno na projekt jak i jest w stanie w pełni kontrolować budżet na każdym etapie procesu.
