Parametr |
Wartość |
| Inwestor | 4ESTATES Sp. z o.o. |
| Formuła realizacji | Partner Projektowo-Wykonawczy (PPW) |
| Lokalizacja | Jelenia Góra, ul. Poznańska dz. nr 251/7 ob. 0018 Jelenia Góra 1 |
| Typ obiektu | Budynek mieszkalny wielorodzinny |
| Wartość kontraktu | > 20 mln PLN |
| Powierzchnia zabudowy | ~ 1 368 m² |
| Powierzchnia użytkowa | 5 265,98 m² |
| PUM (powierzchnia użytkowa mieszkań) | 3 322,69 m² |
| Kubatura brutto | 23 291 m³ |
| Liczba kondygnacji | 4 nadziemne, 1 podziemna (garaż) |
| Wysokość budynku | 14,95 m |
W formule Partnerstwa Projektowo-Wykonawczego (PPW) realizujemy nowoczesny budynek mieszkalny wielorodzinny zlokalizowany przy ul. Poznańskiej w Jeleniej Górze. Inwestycja powstaje w dynamicznie rozwijającej się części miasta, łączącej dogodny dostęp do pełnej infrastruktury miejskiej z bliskością terenów zielonych i krajobrazu Kotliny Jeleniogórskiej.
Budynek liczy 4 kondygnacje nadziemne oraz 1 kondygnację podziemną przeznaczoną na garaż dla mieszkańców. Bryła o wysokości 14,95 m i powierzchni zabudowy ok. 1 368 m² mieści łącznie 5 265,98 m² powierzchni użytkowej, w tym 3 322,69 m² powierzchni użytkowej mieszkań (PUM). Kubatura brutto obiektu wynosi 23 291 m³.
W ramach inwestycji o wartości przekraczającej 20 mln PLN powstaje kompleksowa przestrzeń mieszkaniowa, łącząca komfort życia w pełni wyposażonego budynku wielorodzinnego z atrakcyjną lokalizacją w Jeleniej Górze. Inwestorem przedsięwzięcia jest 4ESTATES Sp. z o.o., a projekt prowadzony jest w modelu PPW – od koncepcji, przez dokumentację projektową, po realizację prac budowlanych.
4ESTATES Sp. z o.o. planowała realizację nowej inwestycji wielorodzinnej na atrakcyjnej działce przy ul. Poznańskiej w Jeleniej Górze. Inwestor dysponował nieruchomością oraz ogólnym założeniem co do skali i budżetu inwestycji, jednak przed rozpoczęciem prac chciał uniknąć typowych pułapek modelu tradycyjnego (architekt + późniejszy przetarg na GW) oraz formuły „zaprojektuj i wybuduj” (ZIW). Przed rozpoczęciem realizacji pojawiły się kluczowe pytania:
W modelu tradycyjnym realny koszt ujawnia się dopiero po zakończeniu projektu i zebraniu ofert od GW. Dla inwestycji o wartości przekraczającej 20 mln PLN ryzyko, że po miesiącach projektowania trzeba będzie ciąć standard lub PUM pod presją czasu, było nie do zaakceptowania.
Działka pozwalała na różne warianty zabudowy. Inwestor potrzebował nie tylko analizy chłonności, ale od razu zestawienia warianty → koszty → PUM, aby świadomie wybrać kierunek projektowania w oparciu o twarde liczby, a nie wyłącznie wizję architekta.
W formule „zaprojektuj i wybuduj” po podpisaniu umowy decyzje projektowe w praktyce przejmuje wykonawca, który w sztywnym ryczałcie naturalnie dąży do maksymalizacji własnej marży – często kosztem standardu i rozwiązań technicznych. Inwestor chciał zachować kontrolę nad materiałami, technologią i układem funkcjonalnym mieszkań przez cały okres prac.
Luki w PFU lub dokumentacji projektowej w klasycznych modelach niemal zawsze wracają jako roszczenia wykonawcy o dodatkową zapłatę lub jako obniżenie standardu. Przy budynku o ponad 3 300 m² PUM i kubaturze ponad 23 000 m³ koszt takich rozbieżności może sięgać setek tysięcy złotych.
W modelu tradycyjnym inwestor osobno kontraktuje i nadzoruje architekta, branżystów, a następnie generalnego wykonawcę – jednocześnie pełniąc rolę rozjemcy na styku projekt–realizacja. 4ESTATES potrzebował jednego partnera prowadzącego cały proces od koncepcji po odbiory, tak by zespół inwestora mógł skupić się na decyzjach strategicznych, a nie na bieżącej koordynacji.
Zmiany na budowie w formule ZIW lub w modelu tradycyjnym to zwykle długie spory o zakres, roszczenia i opóźnienia. Inwestor chciał mieć możliwość optymalizowania rozwiązań w trakcie projektu – w schemacie wycena → decyzja → wdrożenie – bez każdorazowego konfliktu z drugą stroną umowy.
Inwestycja prowadzona jest w pełnym cyklu modelu Partnerstwa Projektowo-Wykonawczego (PPW). Do tej pory, jako partner 4ESTATES Sp. z o.o., zrealizowaliśmy następujące etapy:
1. Analizy wstępne i koncepcja
2. Warunki przyłączenia mediów
3. Dokumentacja projektowa i pozwolenie na budowę
4. Negocjacje z Wojewódzkim Konserwatorem Zabytków
Istotnym i wymagającym etapem procesu było uzgodnienie projektu z Wojewódzkim Konserwatorem Zabytków. Lokalizacja inwestycji w obszarze objętym ochroną konserwatorską wiązała się z szeregiem wymagań dotyczących bryły budynku, kompozycji elewacji, materiałów wykończeniowych oraz wpisania obiektu w kontekst urbanistyczny ul. Poznańskiej. Negocjacje wymagały kilku iteracji projektu oraz ścisłej koordynacji pomiędzy architektem, Inwestorem a urzędem. Dzięki doświadczeniu naszego zespołu udało się wypracować rozwiązania akceptowalne dla konserwatora bez naruszenia założeń funkcjonalnych i budżetowych inwestycji.

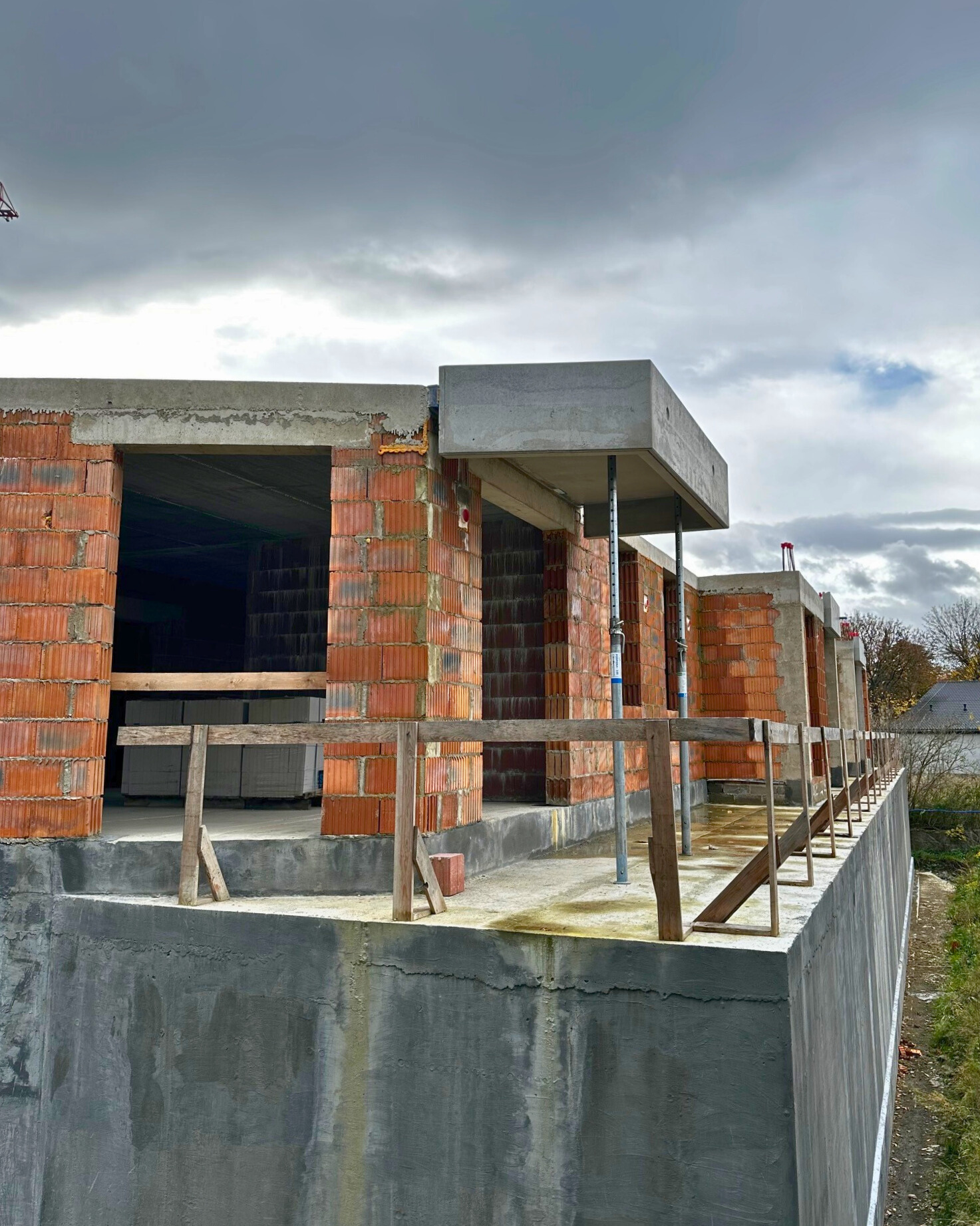

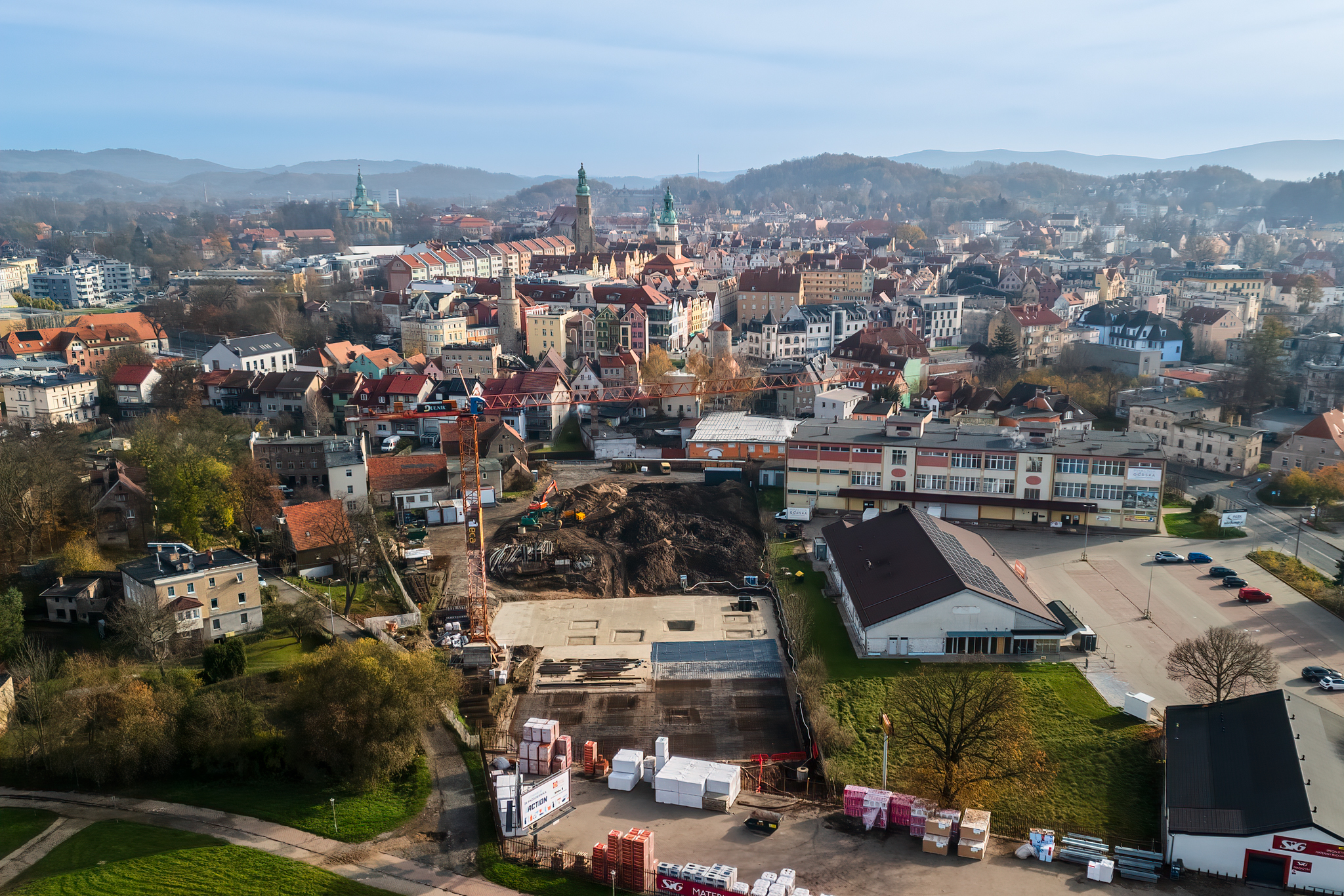

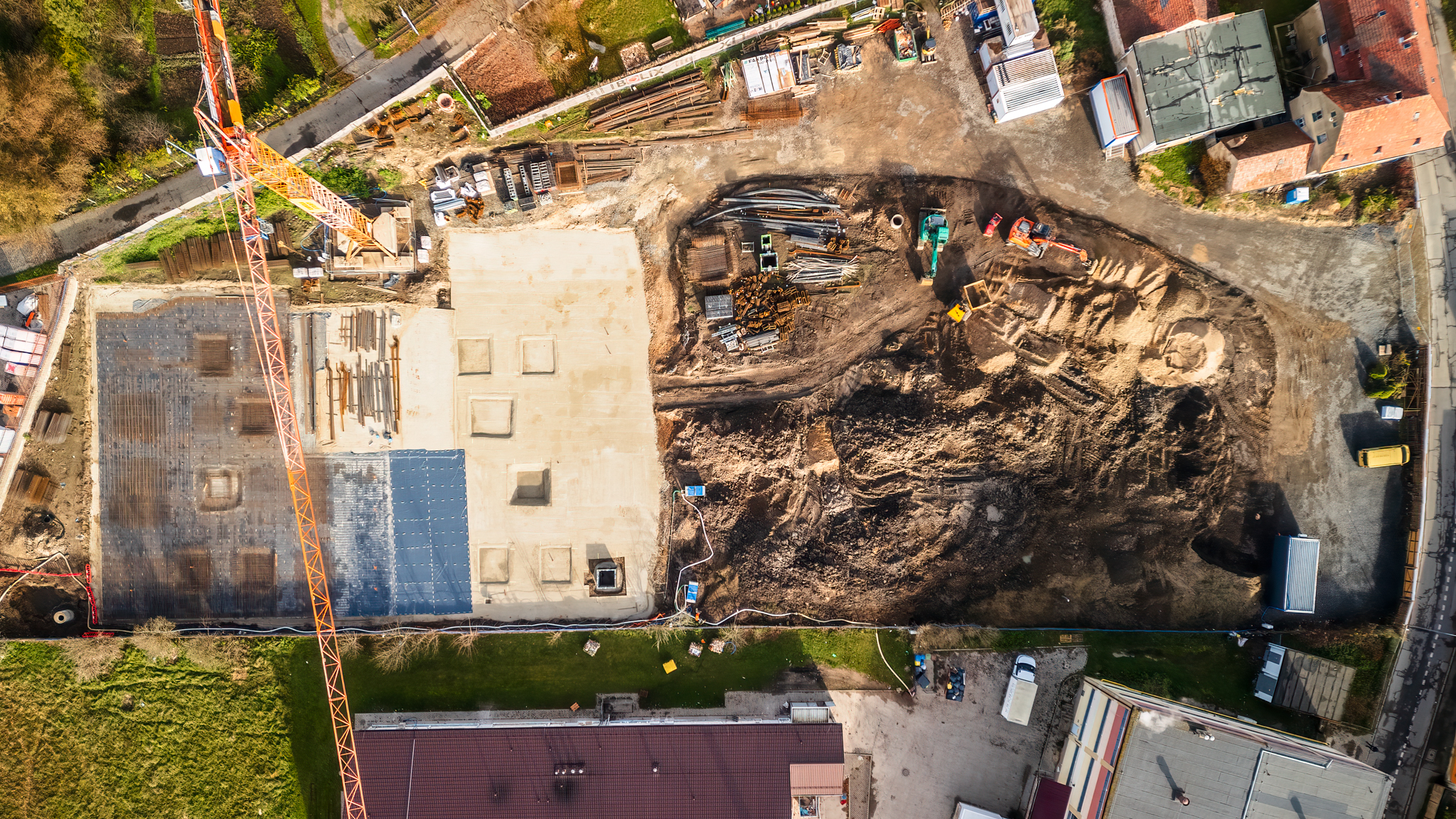

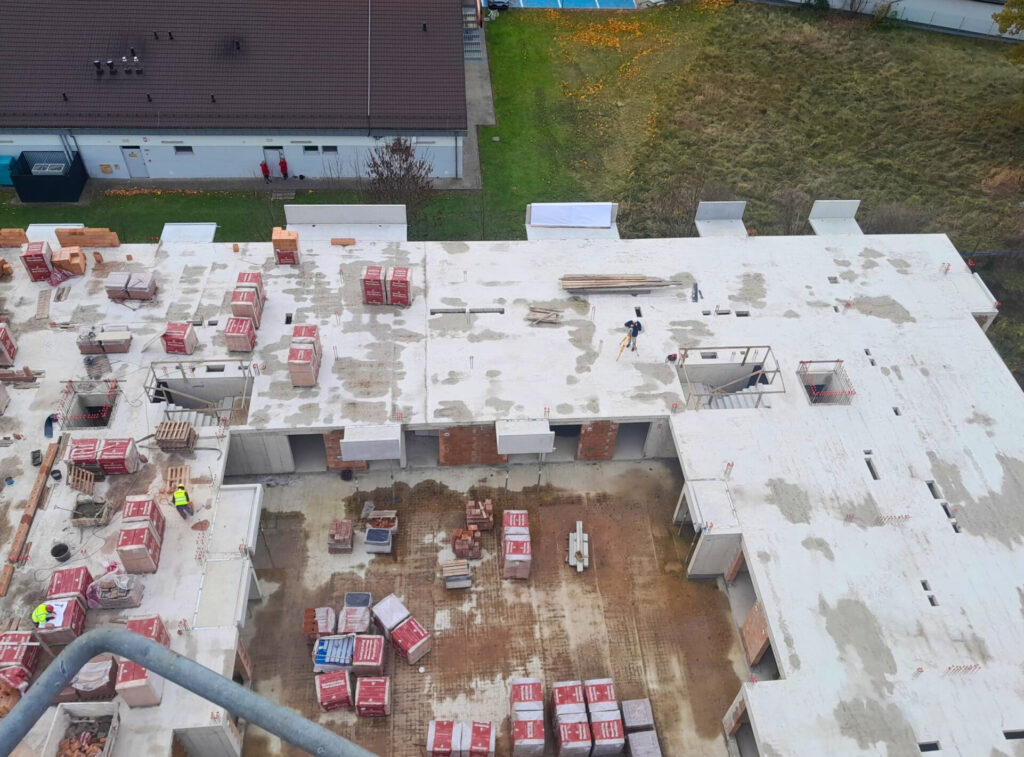

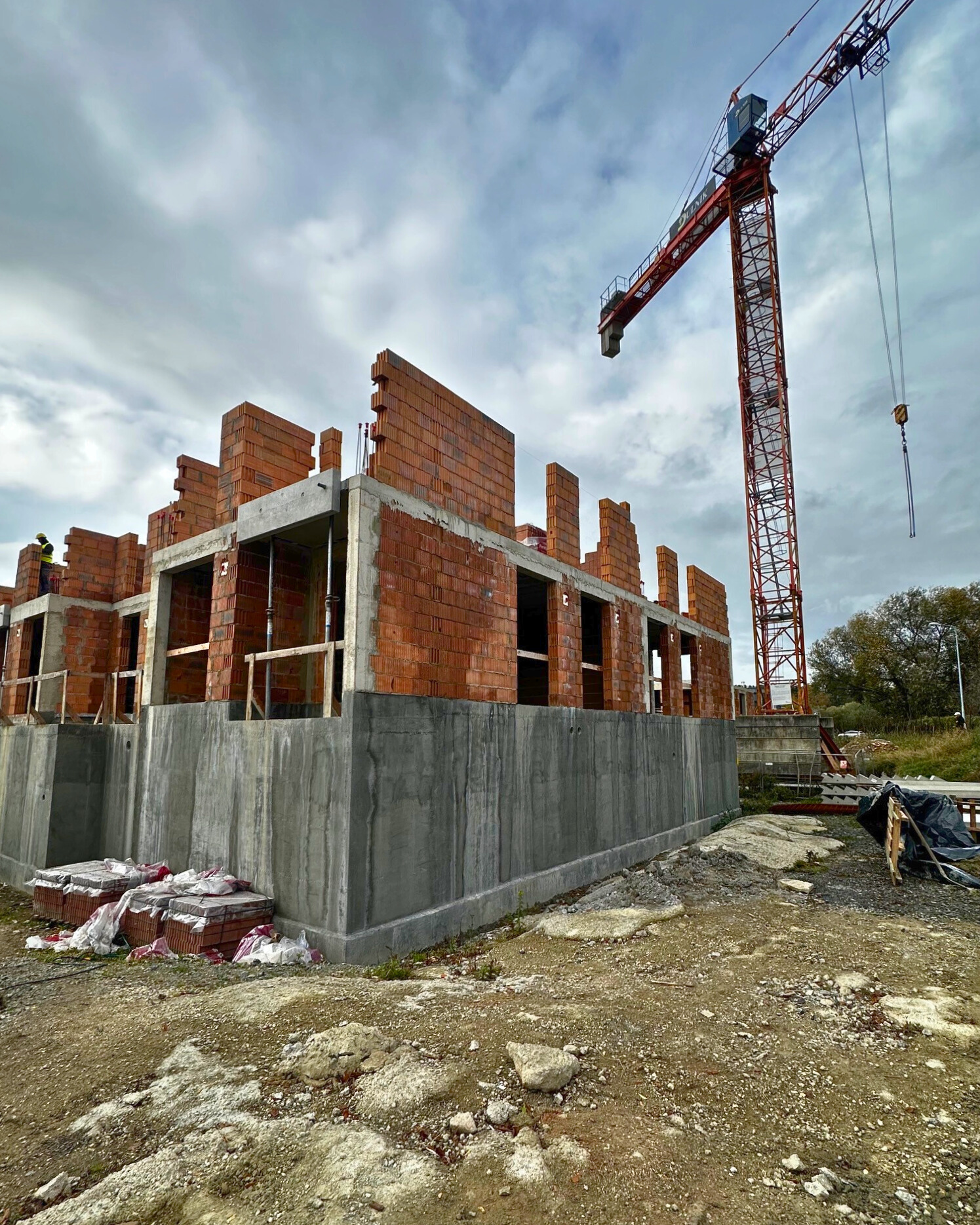

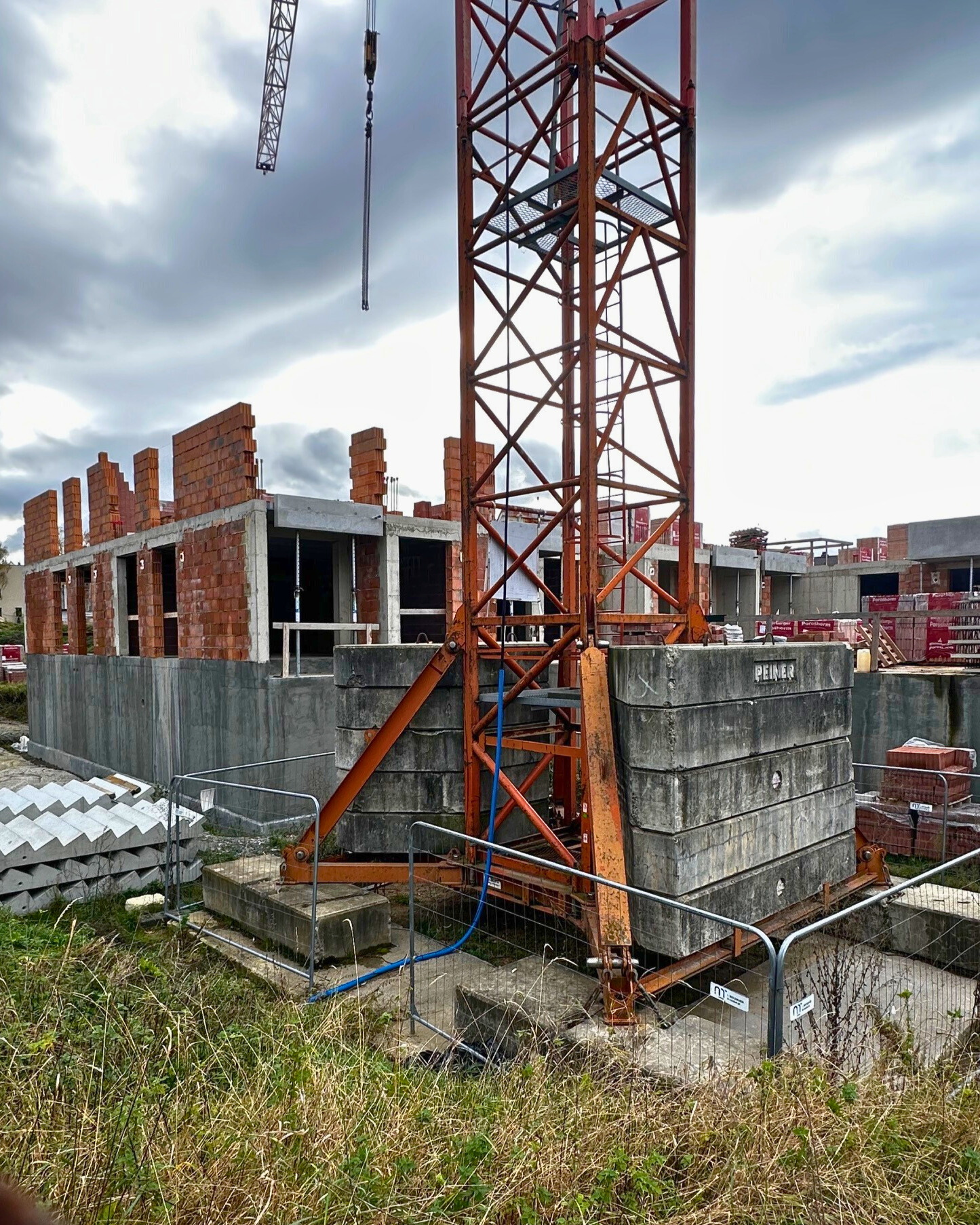

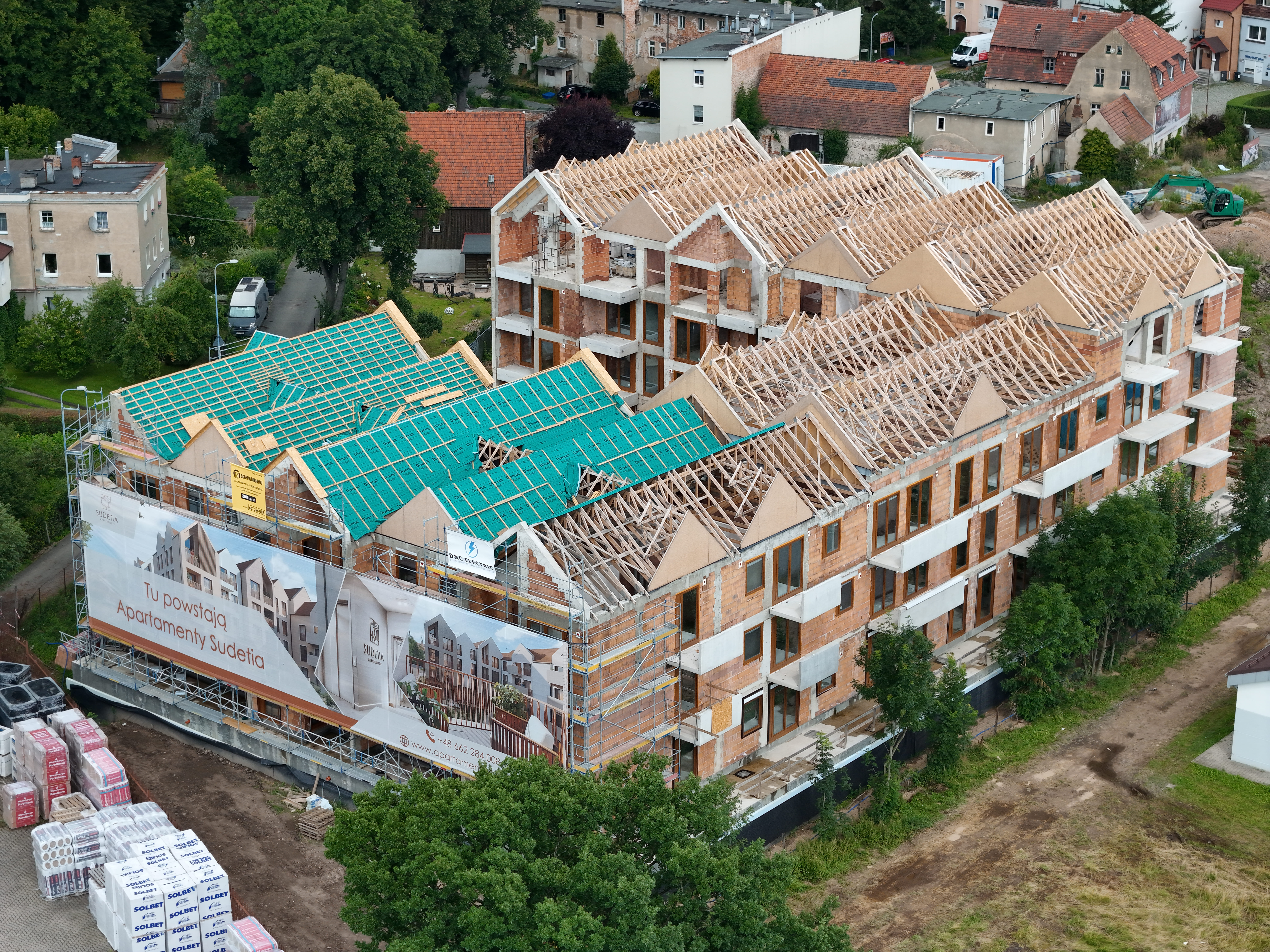

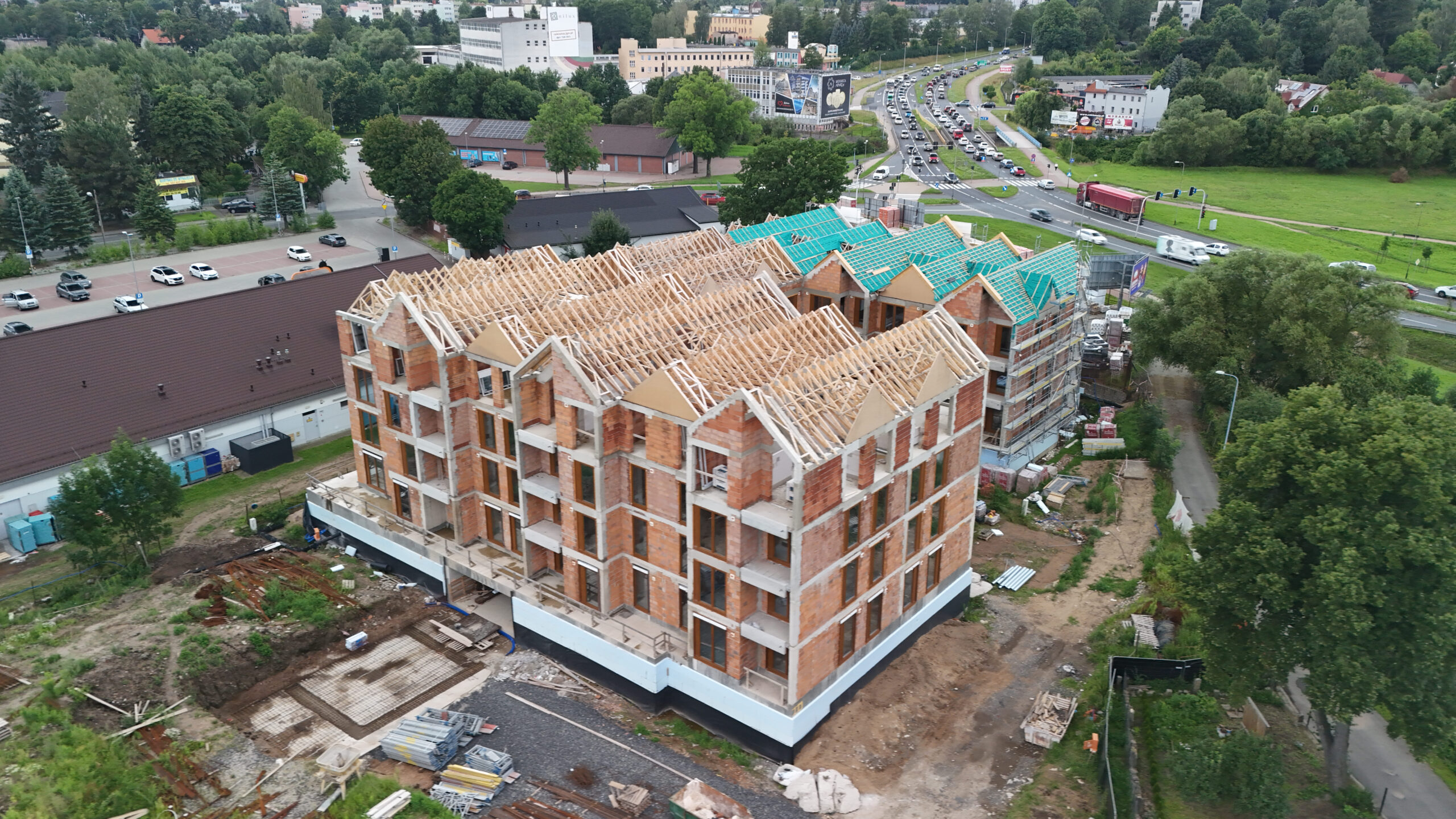

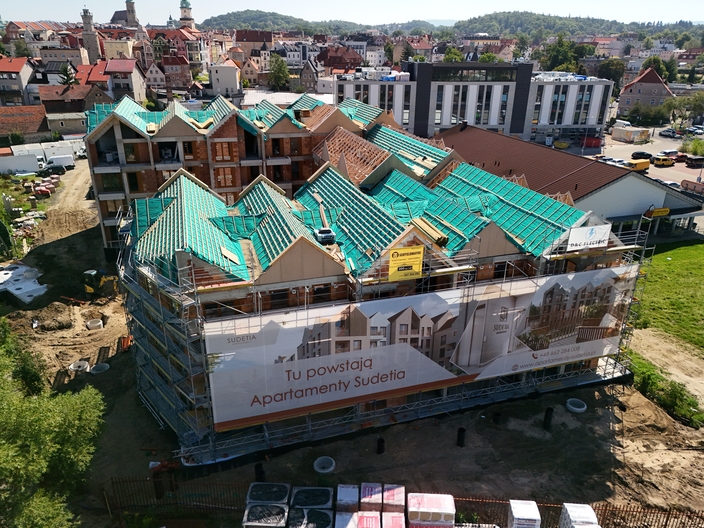

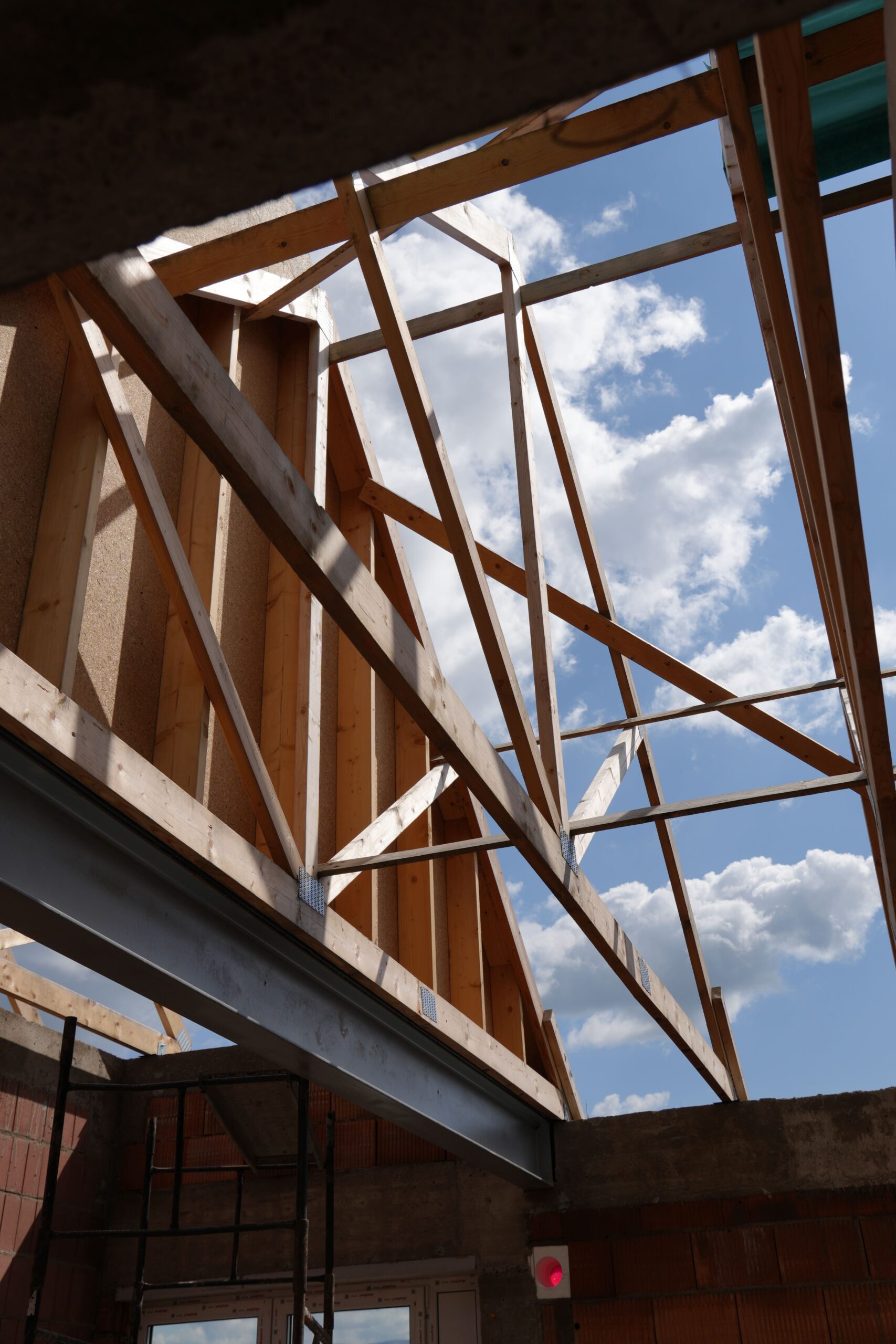

5. Realizacja prac budowlanych (etap bieżący)

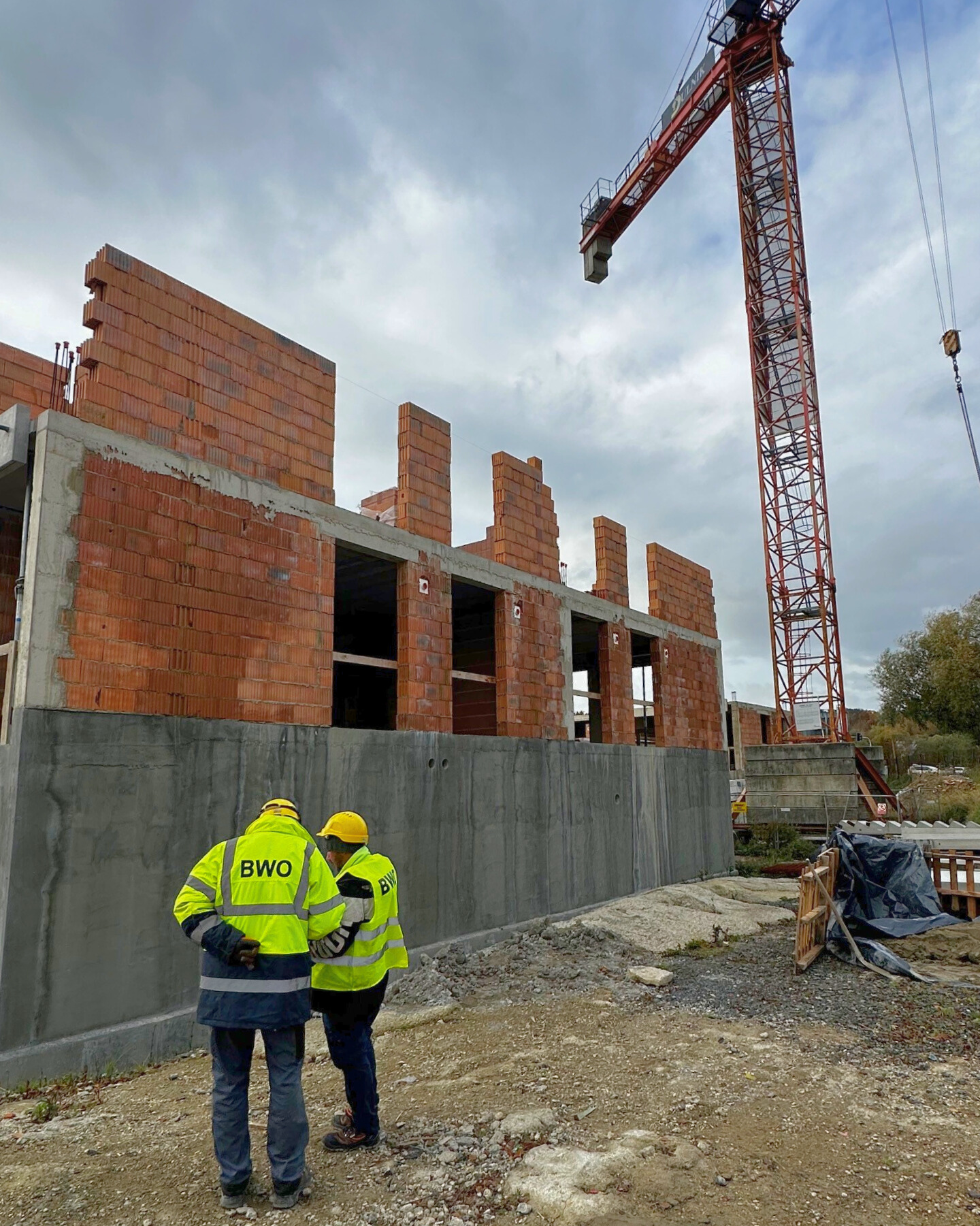

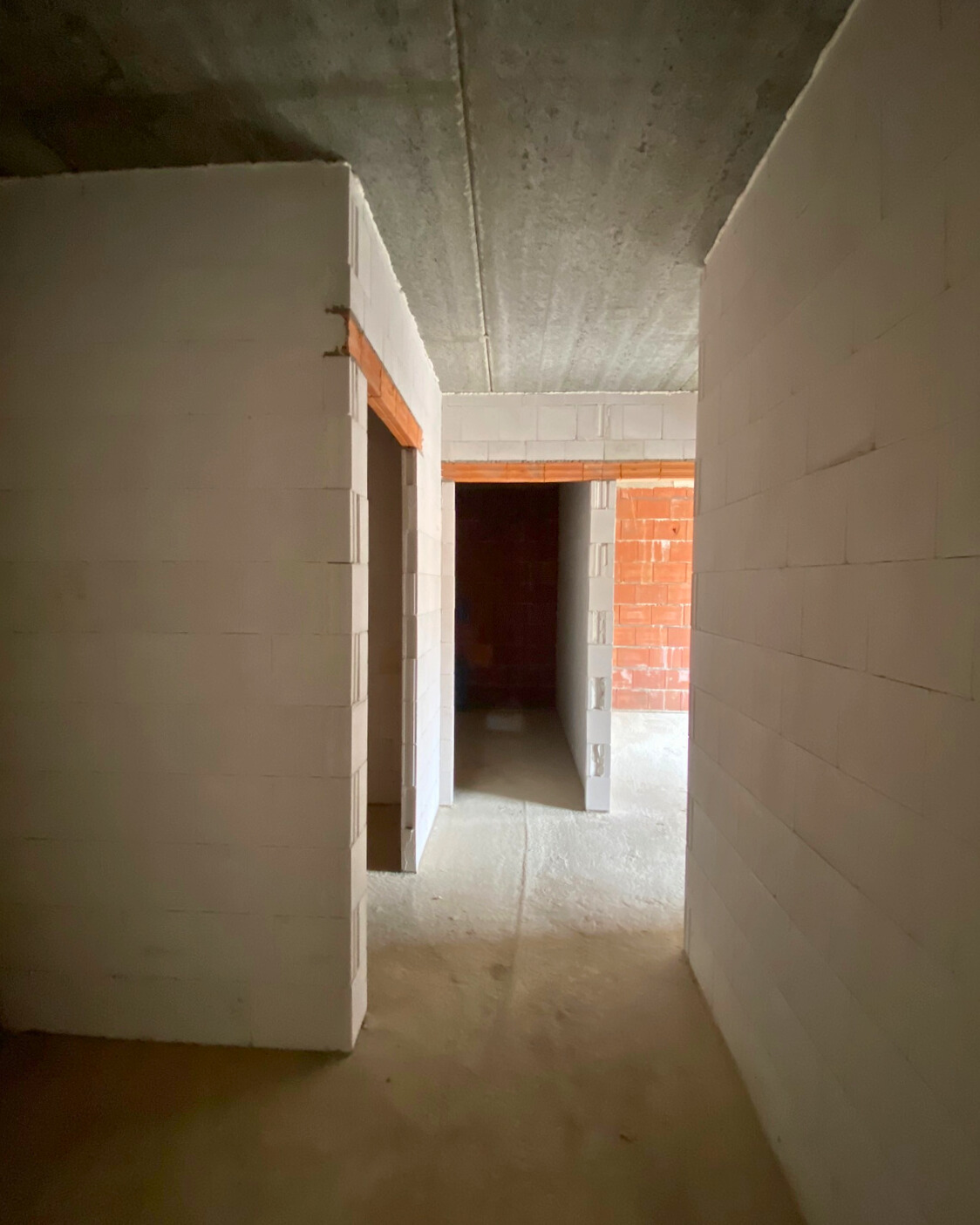

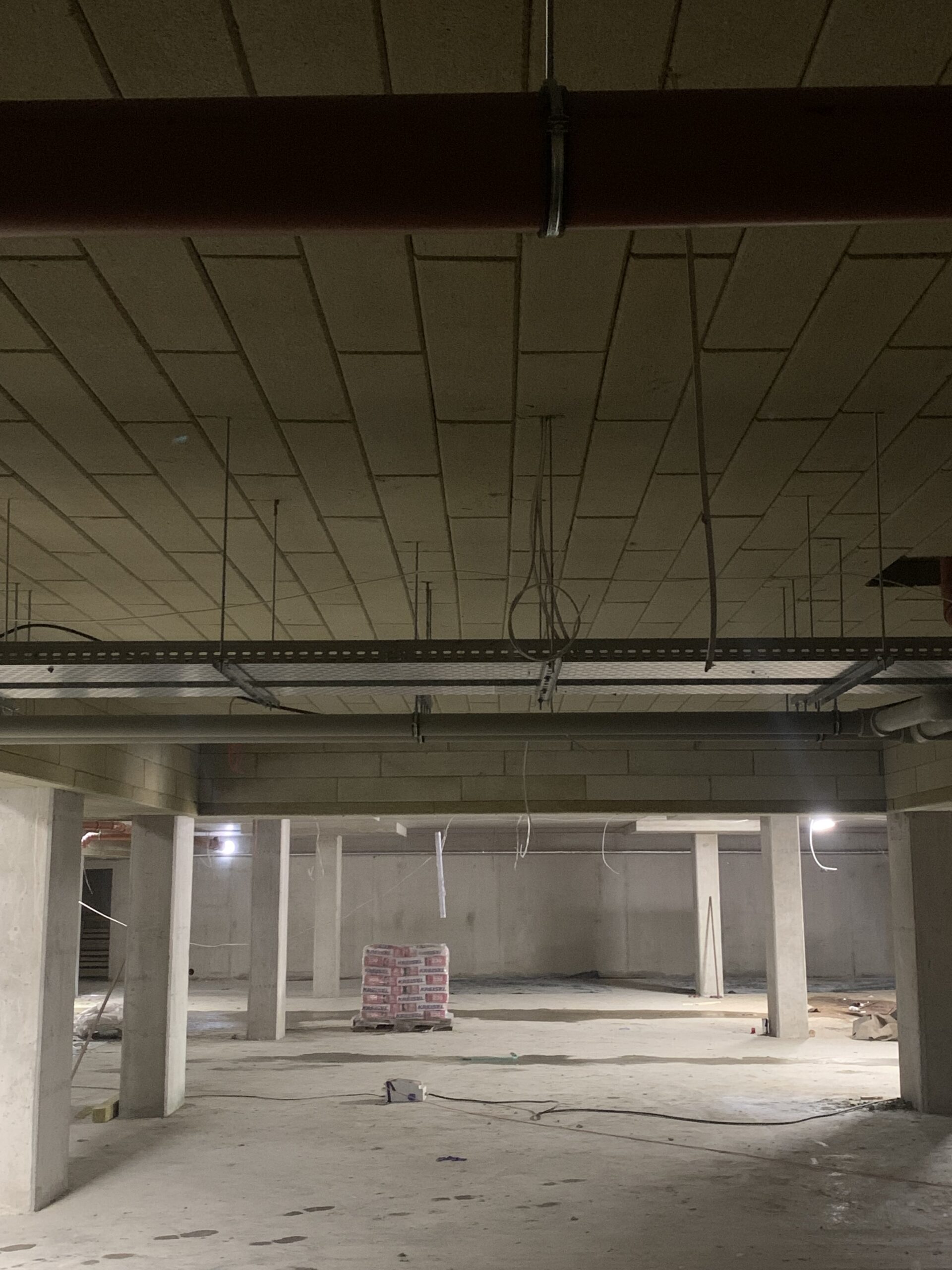

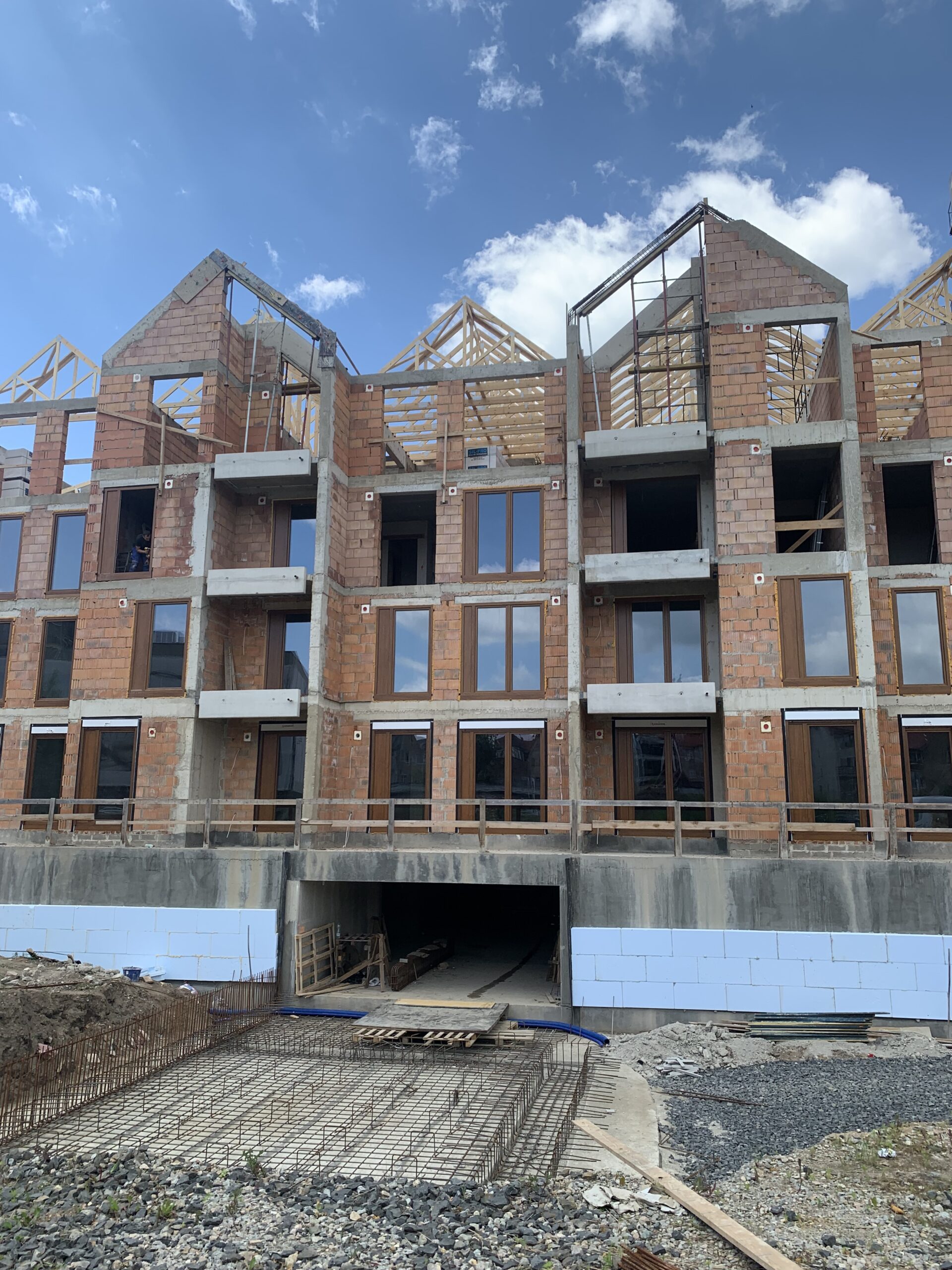

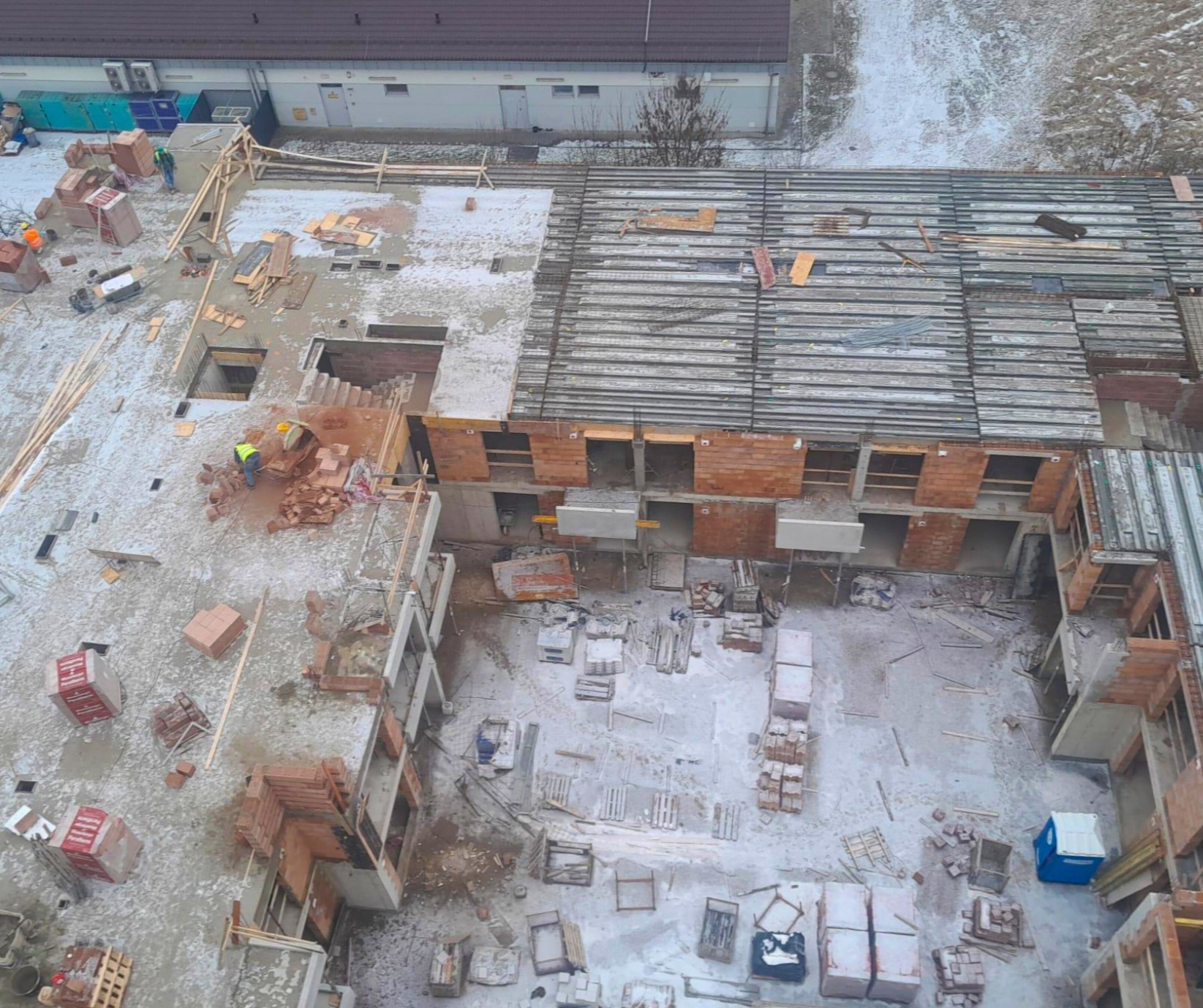

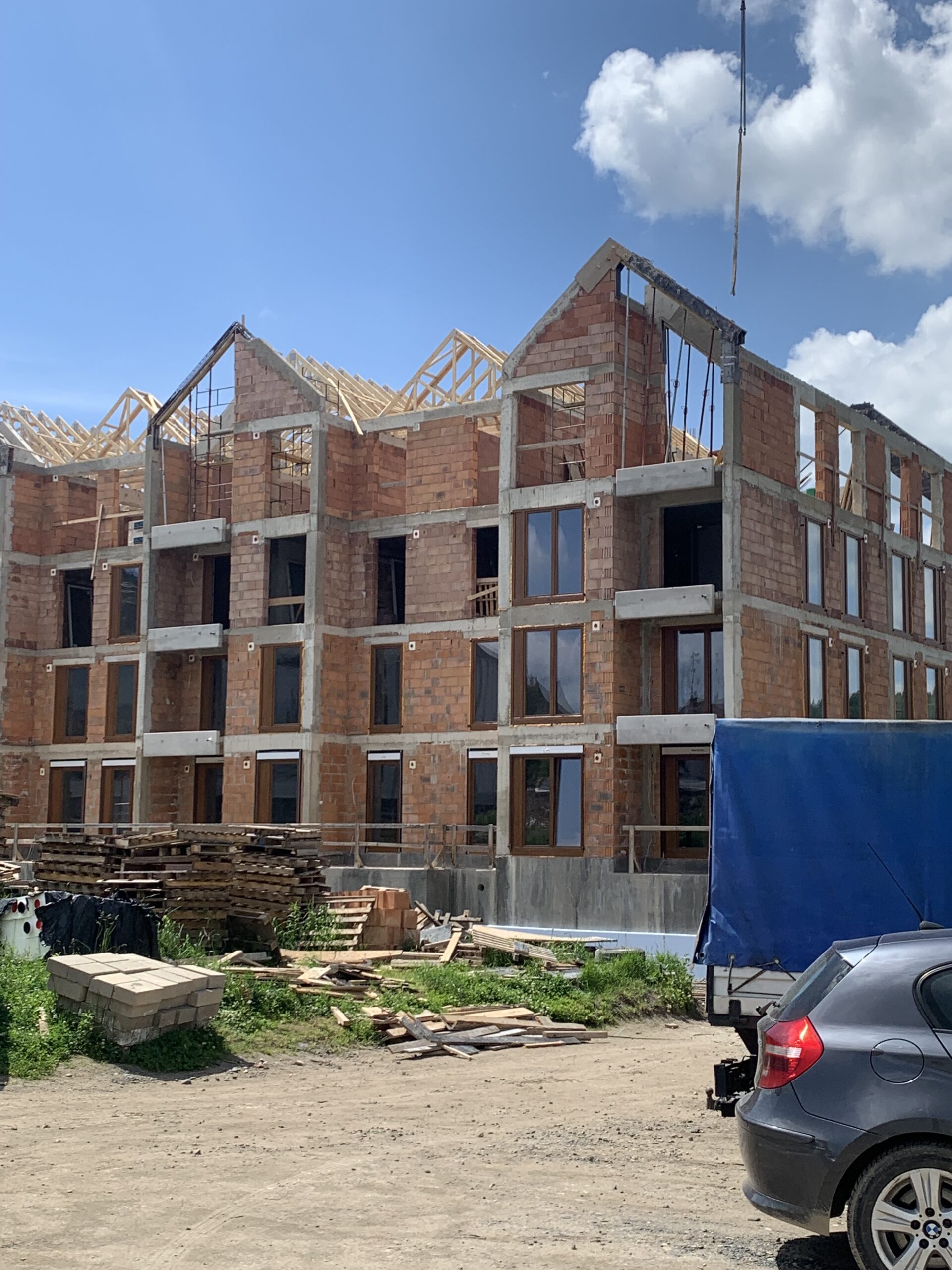

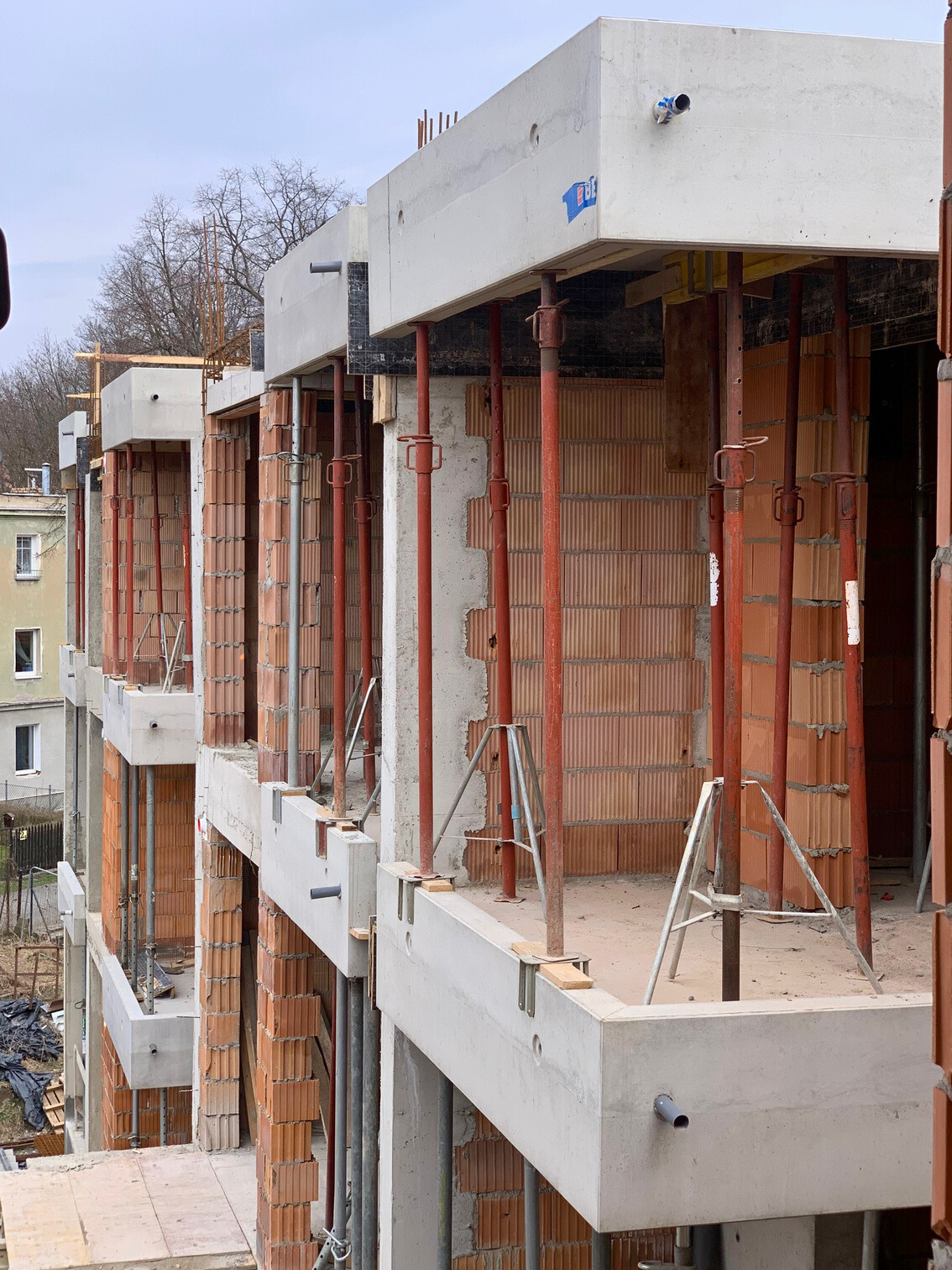

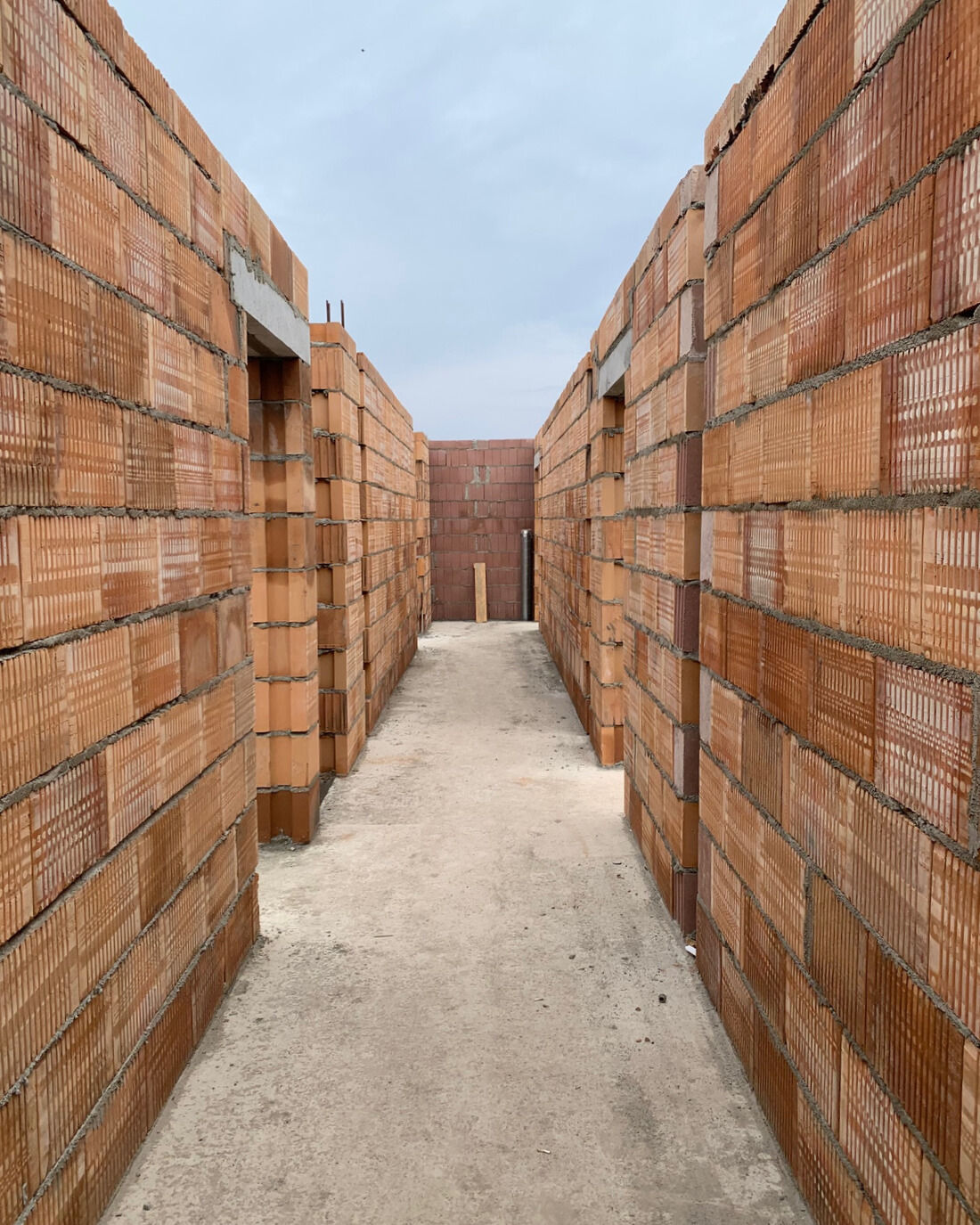

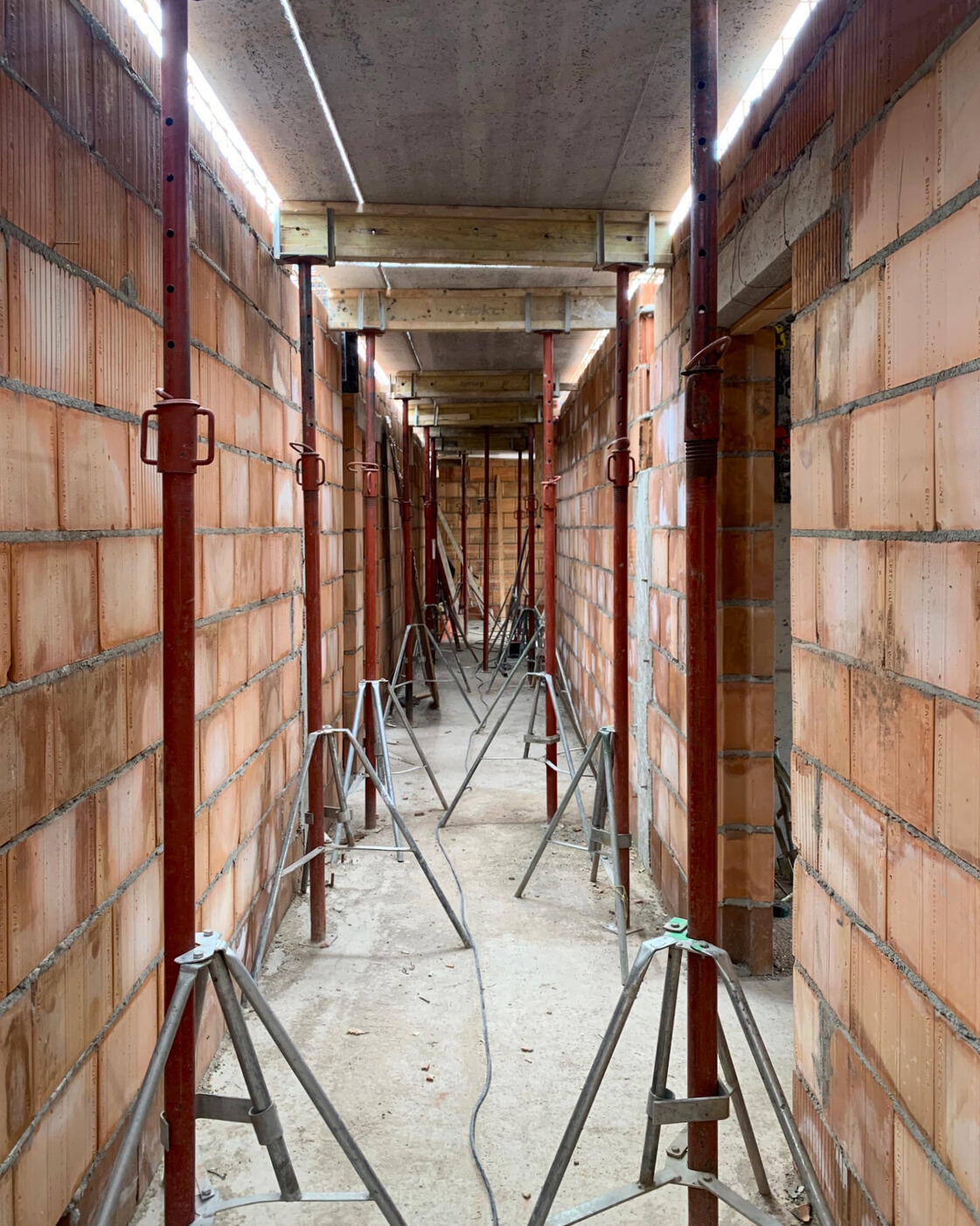

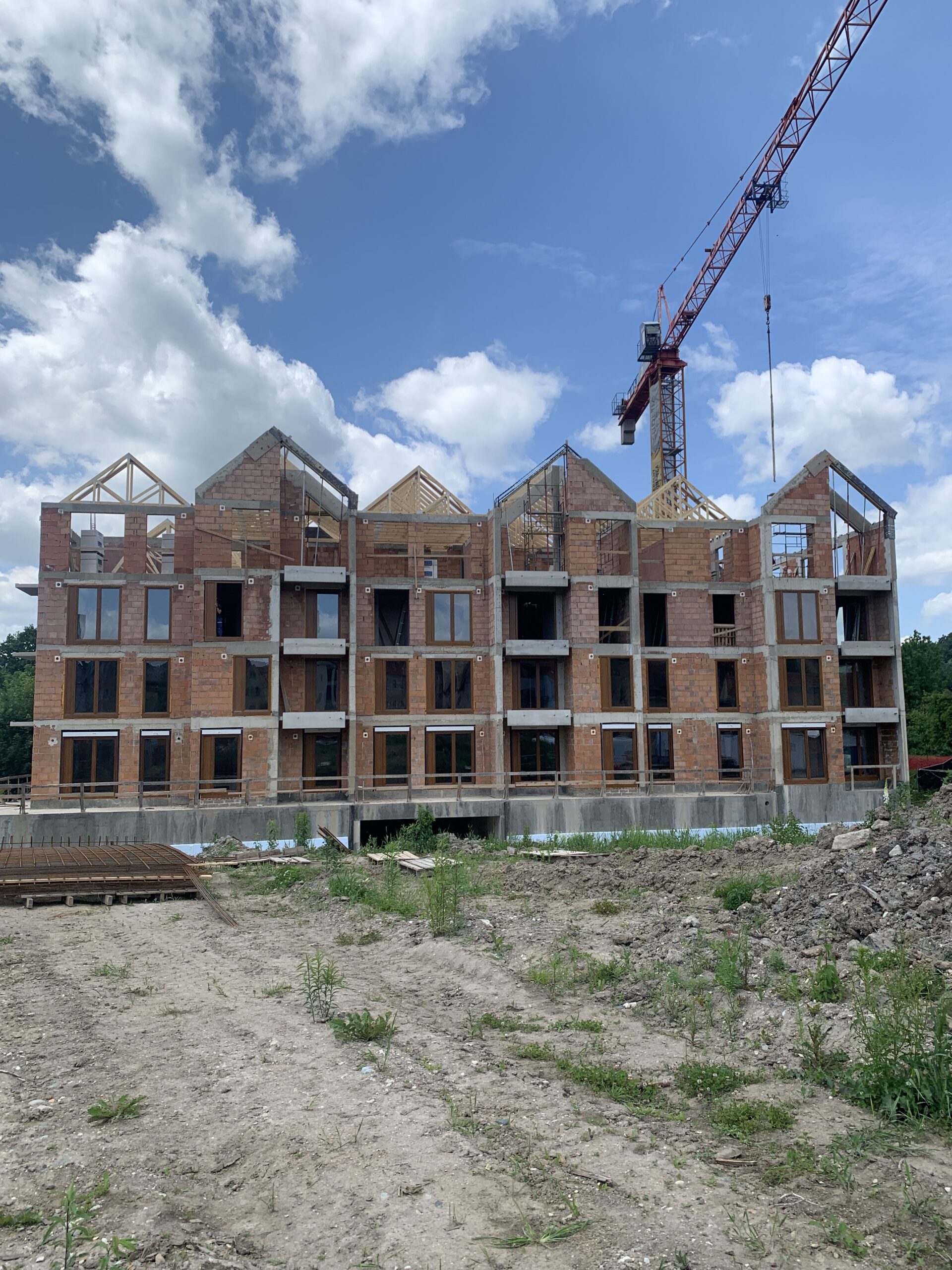

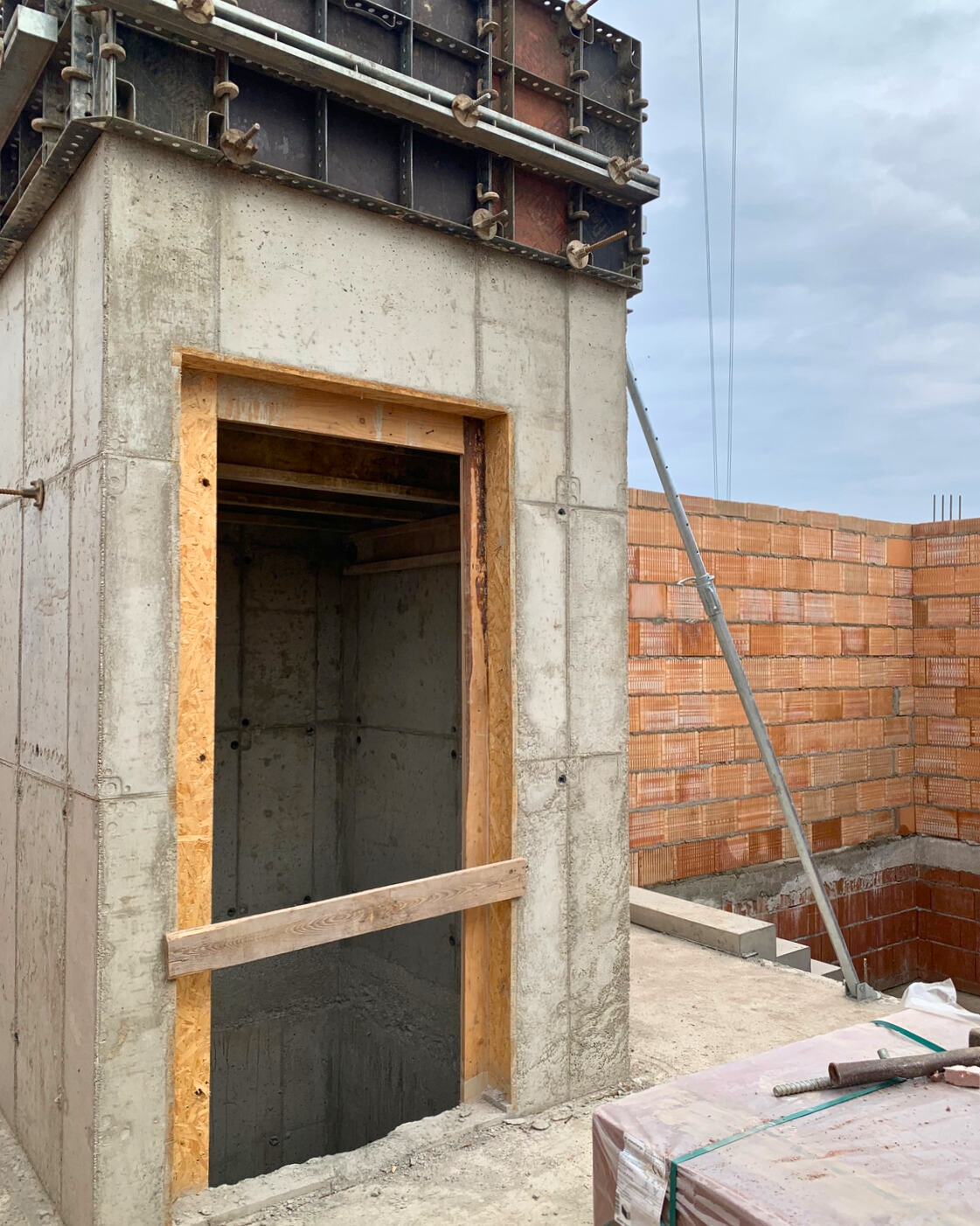

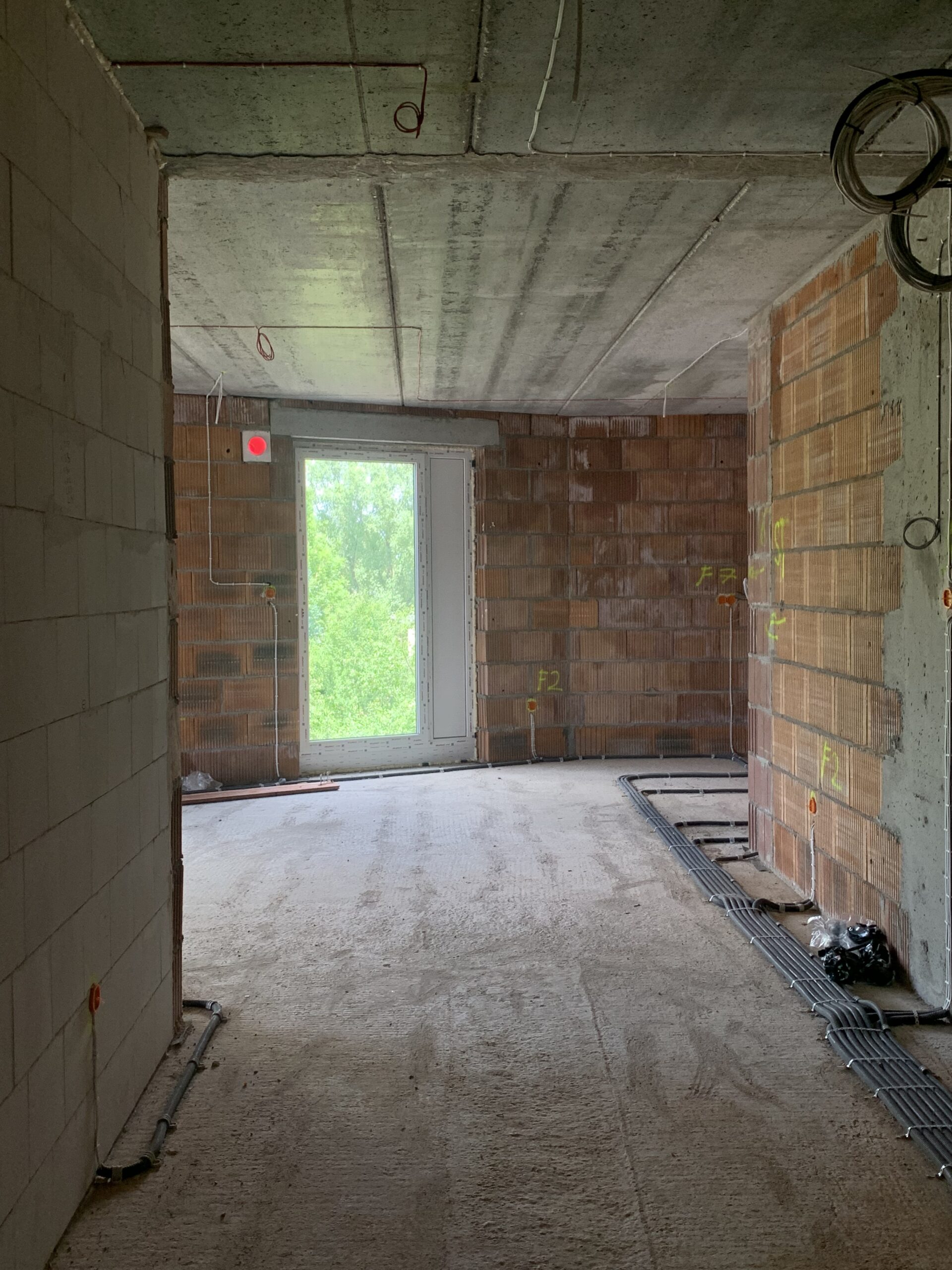

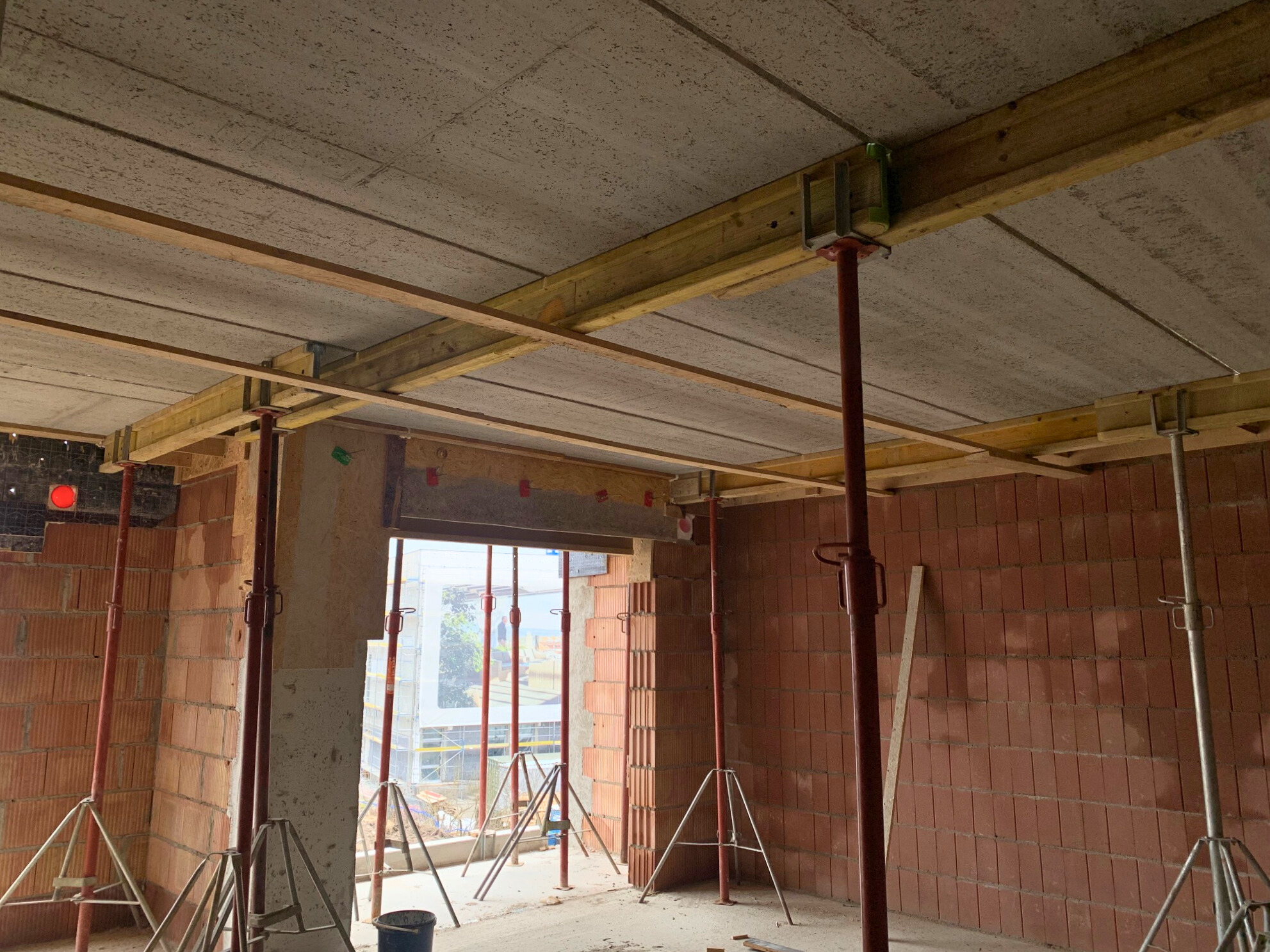

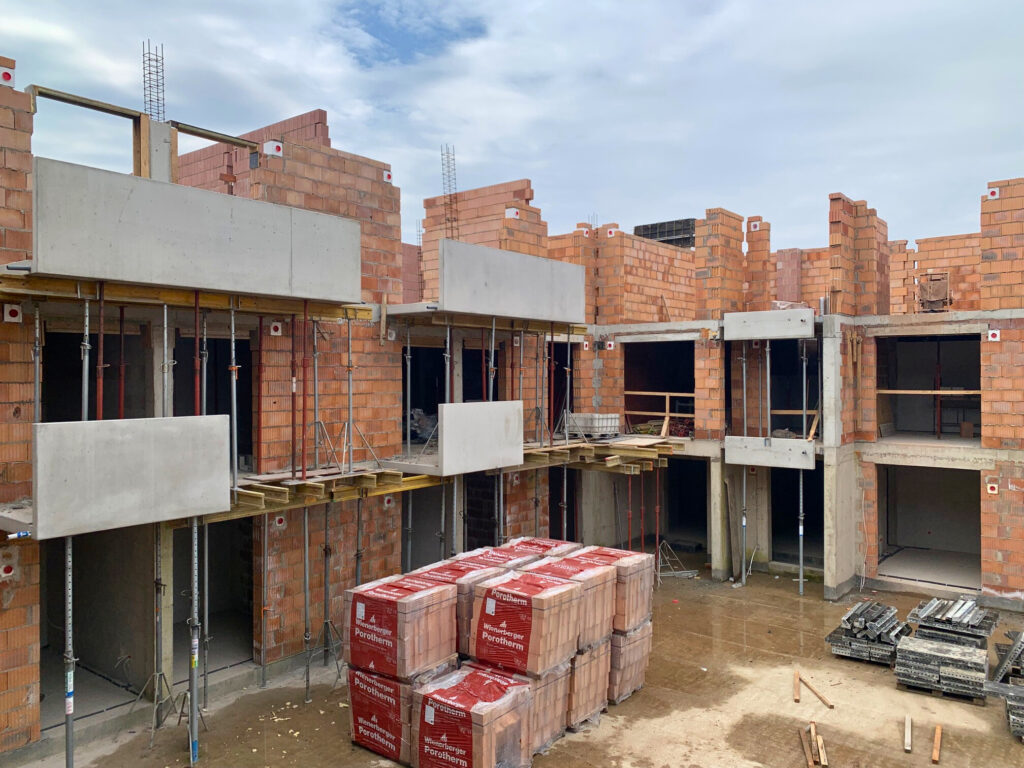

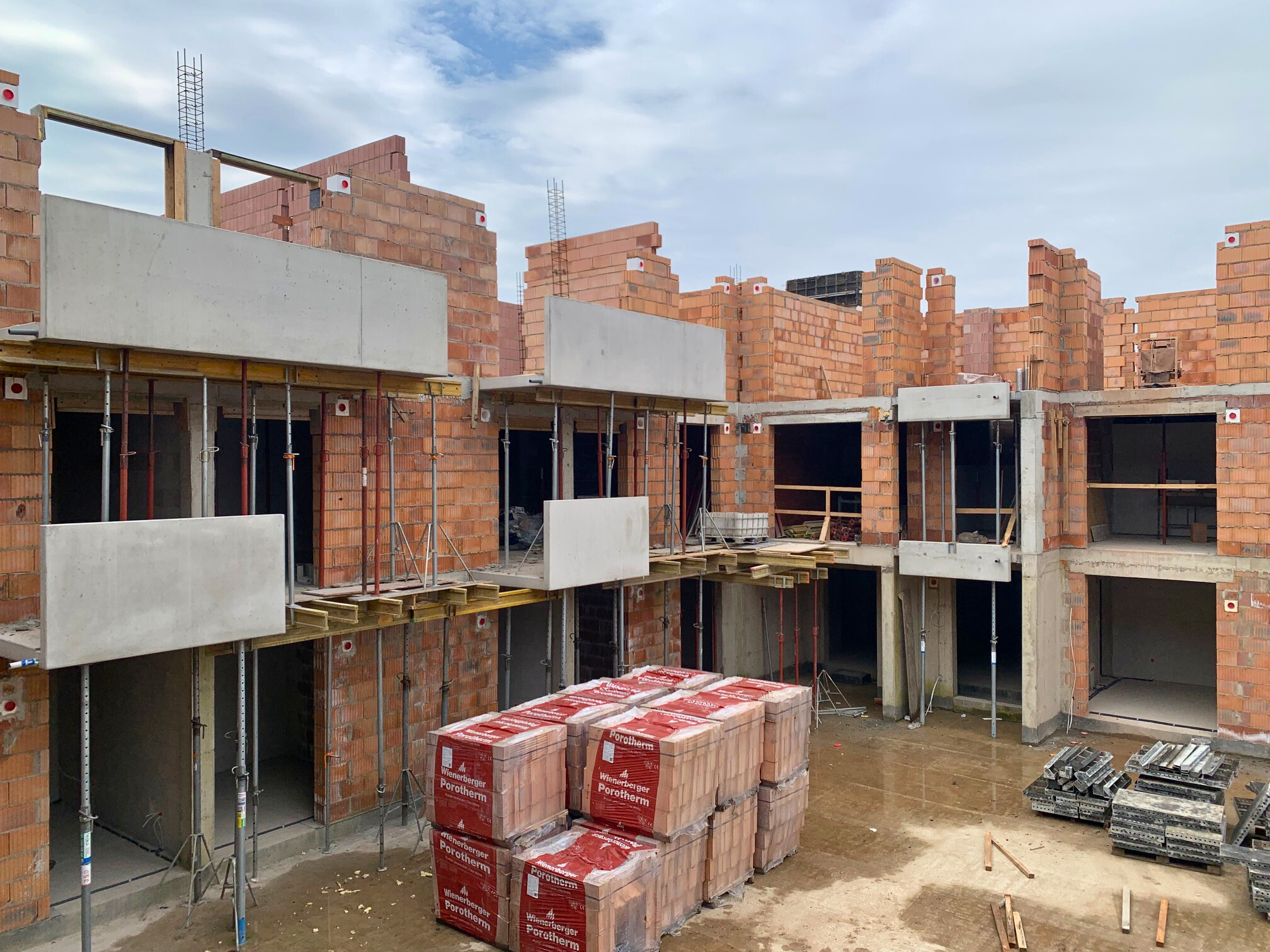

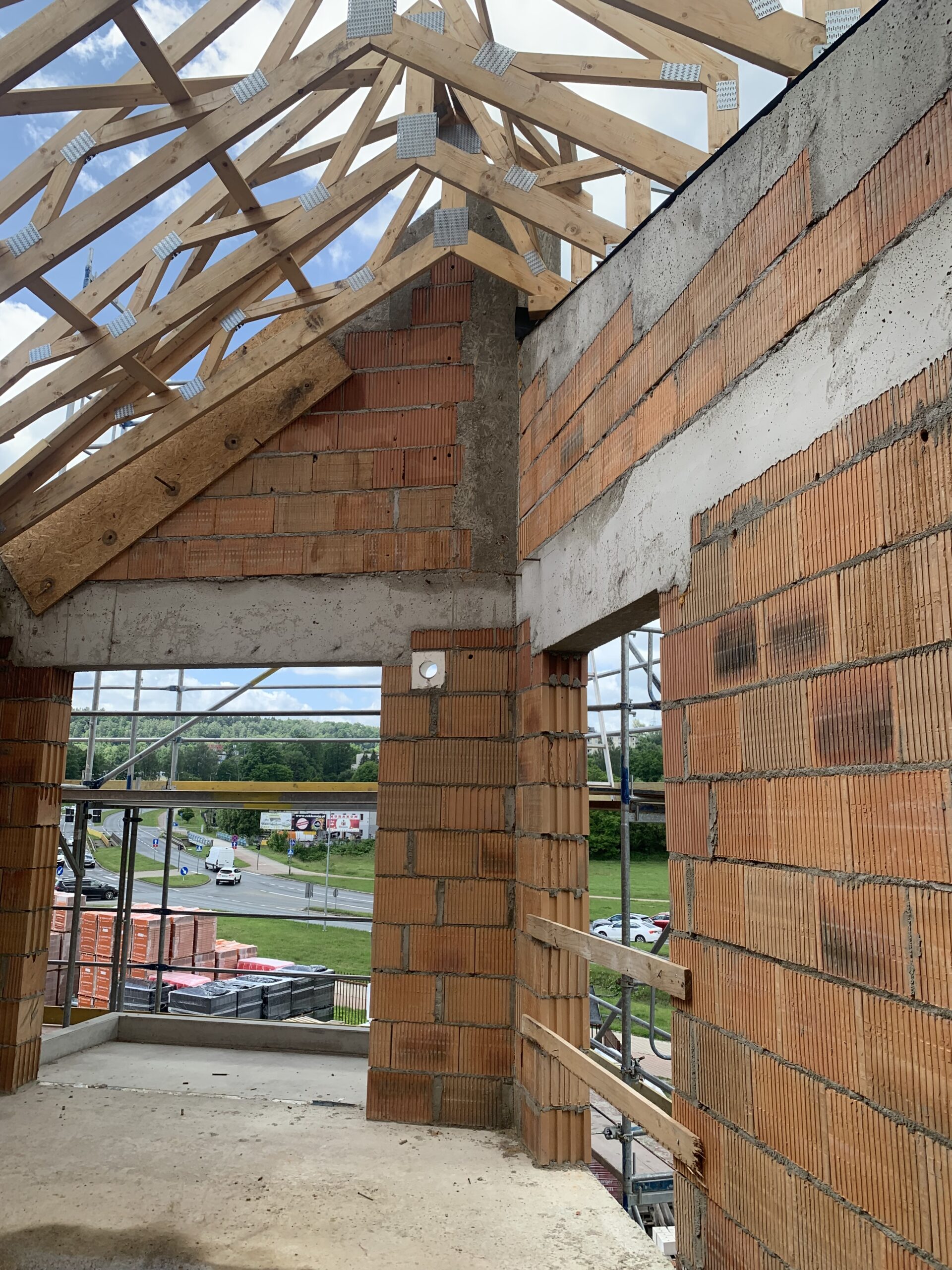

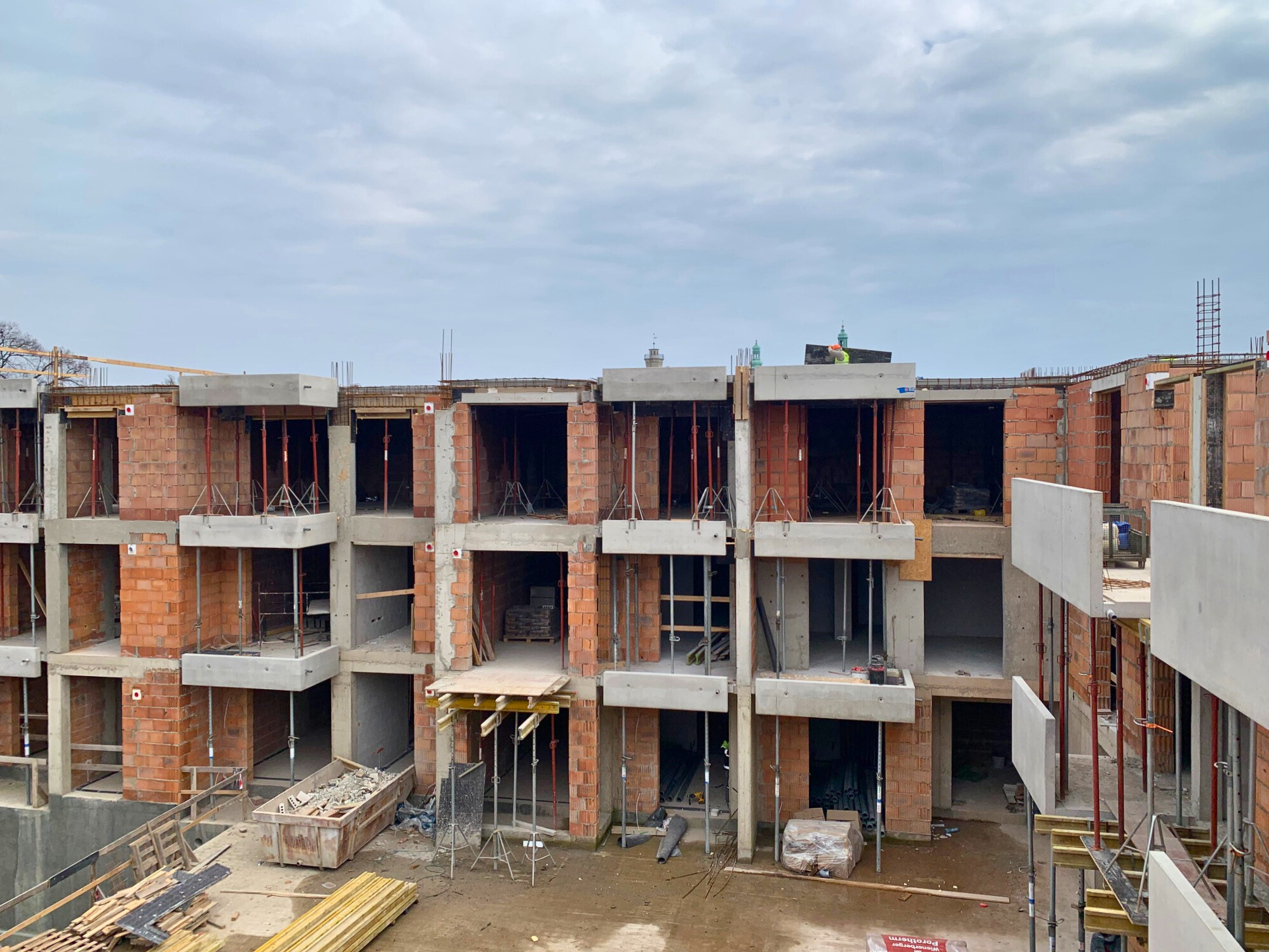

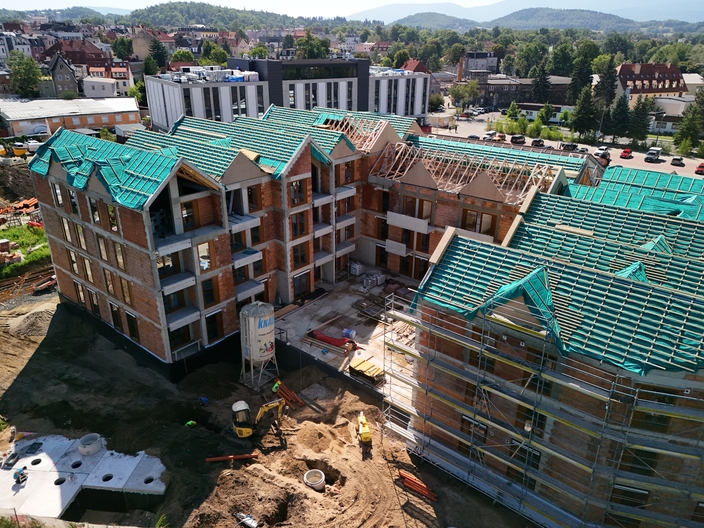

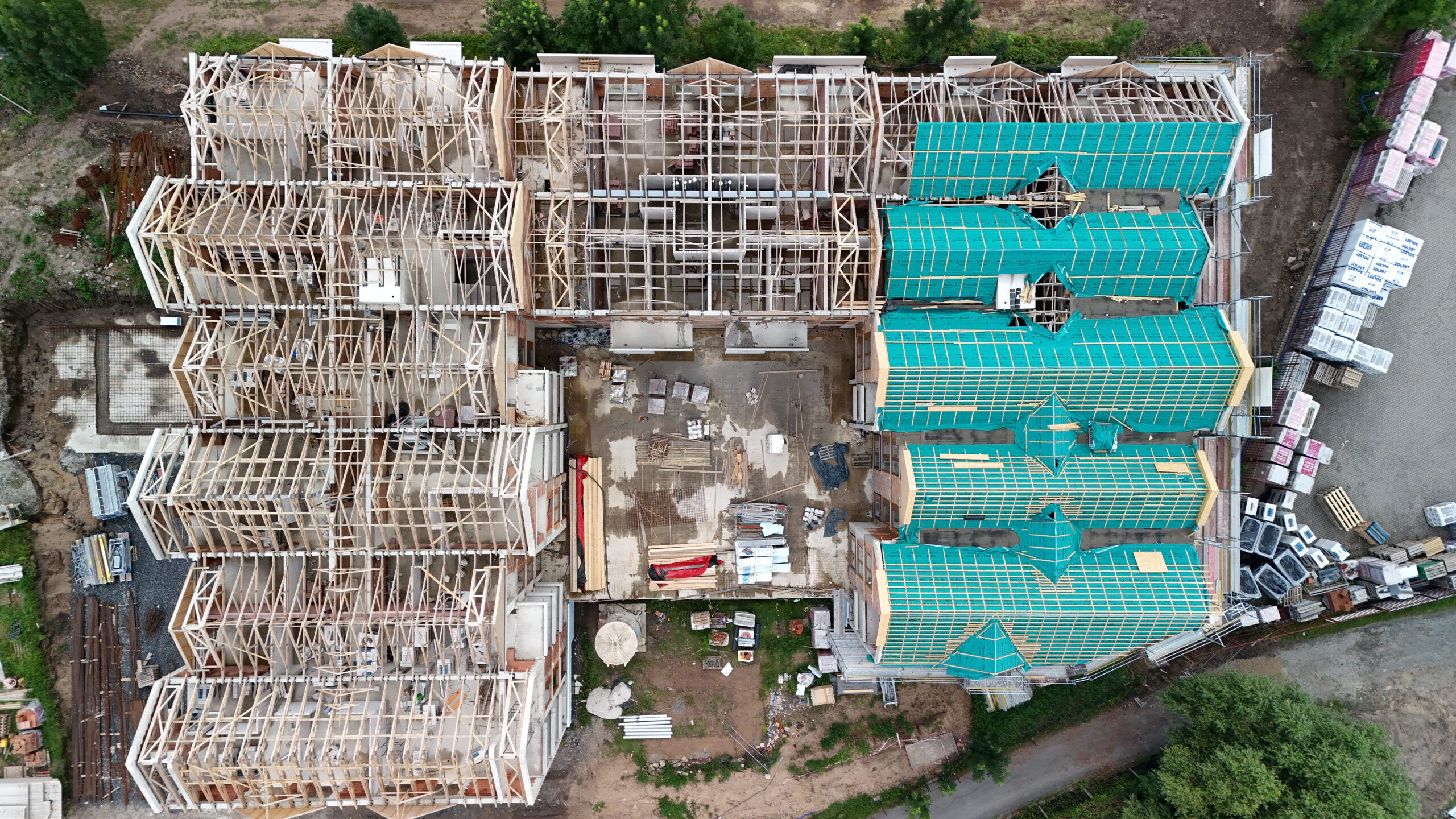

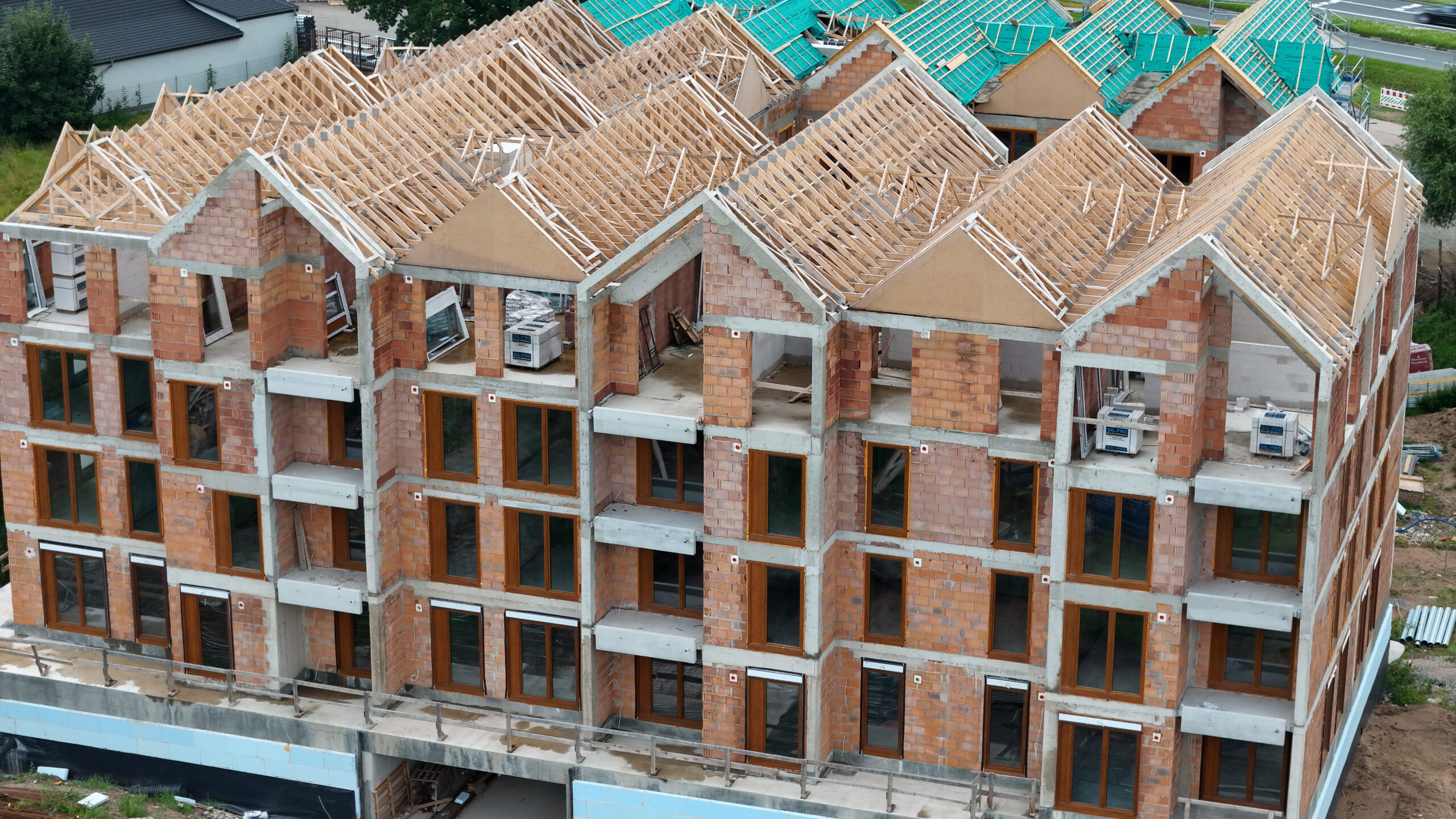

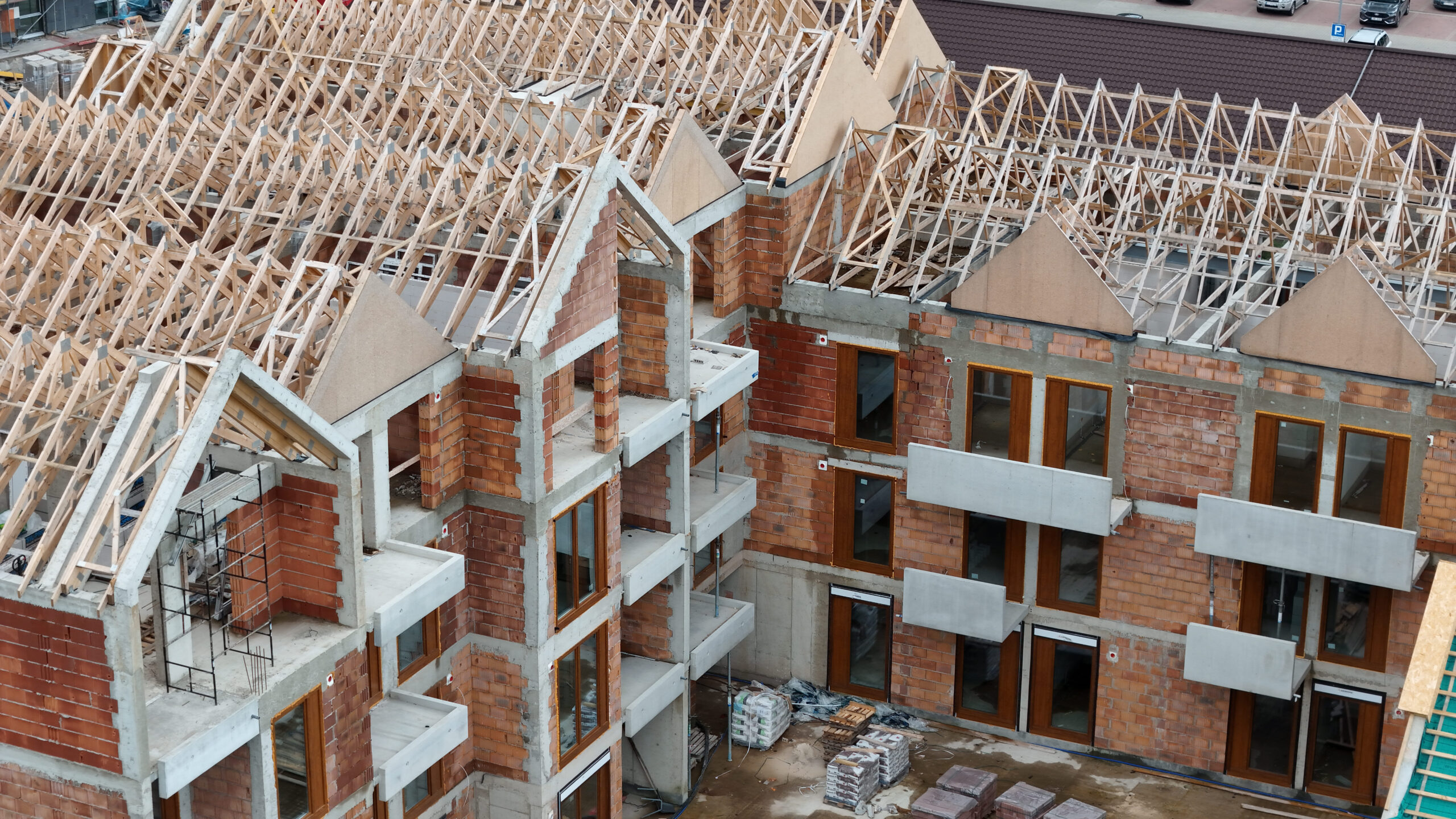

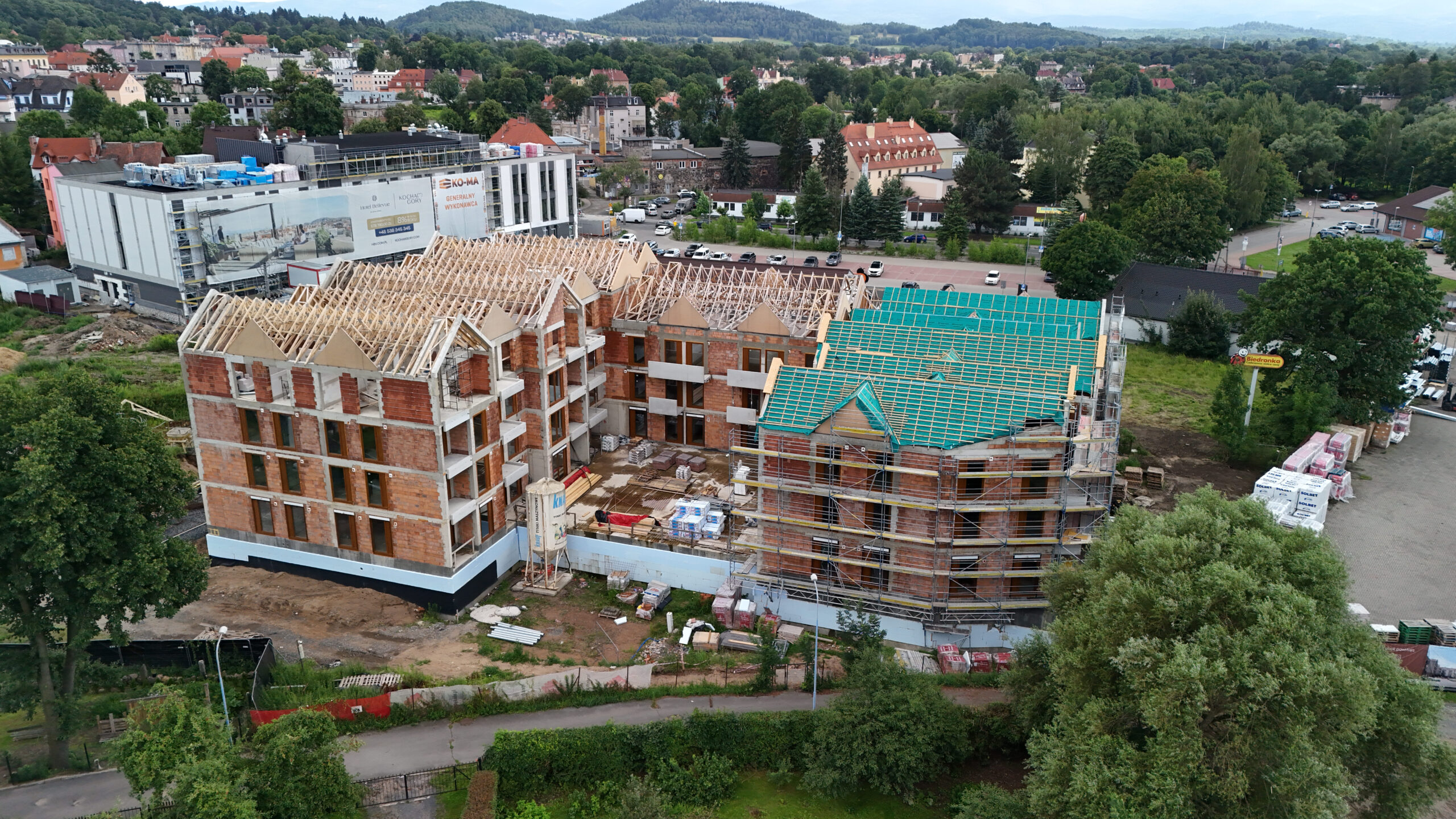

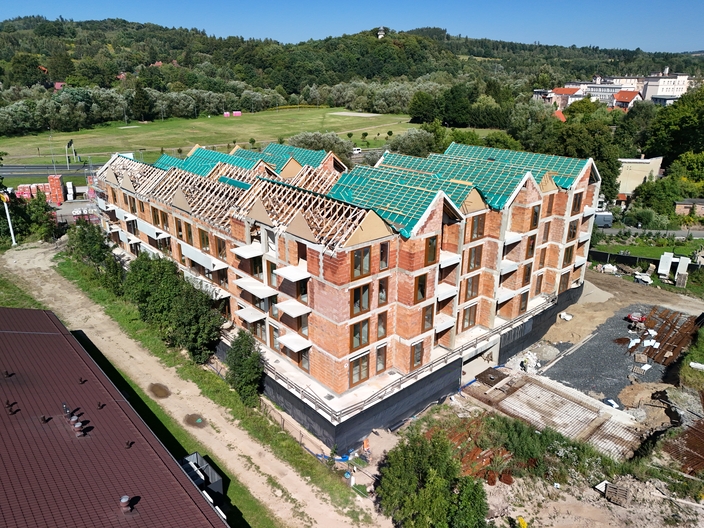

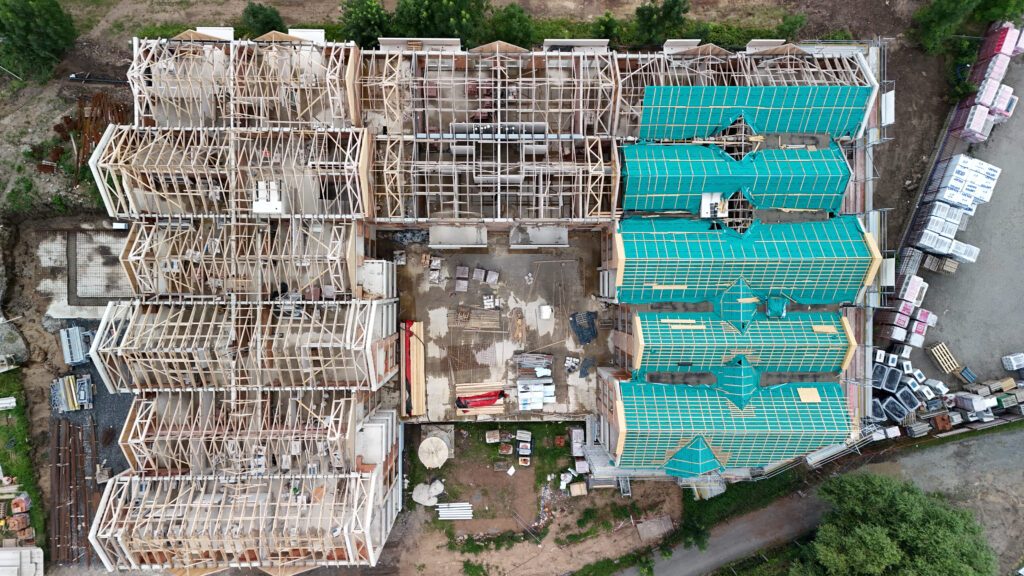

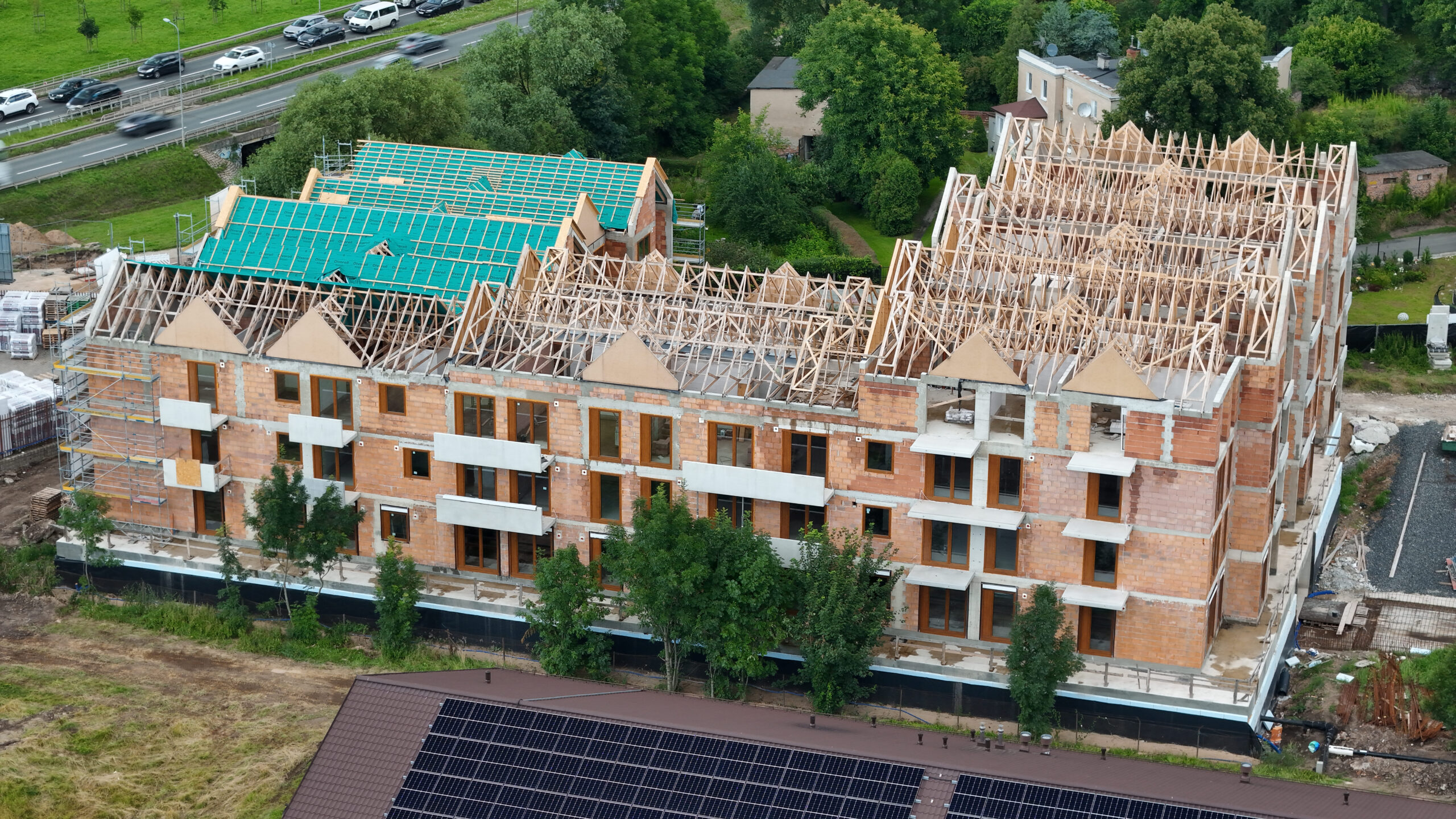

Aktualnie na placu budowy trwają prace budowlane, które realizujemy również we własnym zakresie – jako ECA | Generalny Wykonawca. Dzięki temu Inwestor zachowuje tę samą odpowiedzialność jednego partnera od koncepcji po odbiory.
W obu modelach jeden partner odpowiada za projekt i budowę – ale rola Inwestora jest zupełnie inna:
W skrócie: „zaprojektuj i wybuduj” daje przewidywalną cenę, ale ogranicza wpływ Inwestora. PPW łączy jedną odpowiedzialność i tempo z realną kontrolą nad budżetem, standardem i rozwiązaniami.
Model ten jest szczególnie wartościowy dla inwestora, któremu zależy jednocześnie na trzech rzeczach:
PPW pasuje do inwestora, który chce prowadzić projekt menedżersko: dostawać warianty, rekomendacje i liczby, na podstawie których może podejmować świadome decyzje inwestycyjne.
Tak. W ramach współpracy:
Standardowo proces analizy i przygotowania koncepcji trwa kilka tygodni i obejmuje:
To inwestycja czasu na starcie, która zwraca się wielokrotnie dzięki uniknięciu błędów i maksymalizacji zwrotu z projektu.
Wartość tego modelu nie wynika z wyższej ceny, ale z wyższego zwrotu z całej inwestycji. Dzięki:
…końcowy zwrot z inwestycji jest zazwyczaj znacząco wyższy niż przy tradycyjnym podejściu.
